締切工事指名競争入札

多摩川第一発電所倉庫改修その他工事(機械)

東京都

この案件は申込期限を過ぎています

過去の案件として掲載しています。内容は公告当時のものです。 東京都の募集中の案件を見る

概要

  • 多摩川第一発電所の倉庫に空調設備等を設置し浴室等を改修する工事(機械・空調工事、発注等級C)。
  • 契約方法は希望制指名競争入札で、履行期間は契約締結日から令和9年2月26日まで、履行場所は多摩川第一発電所。

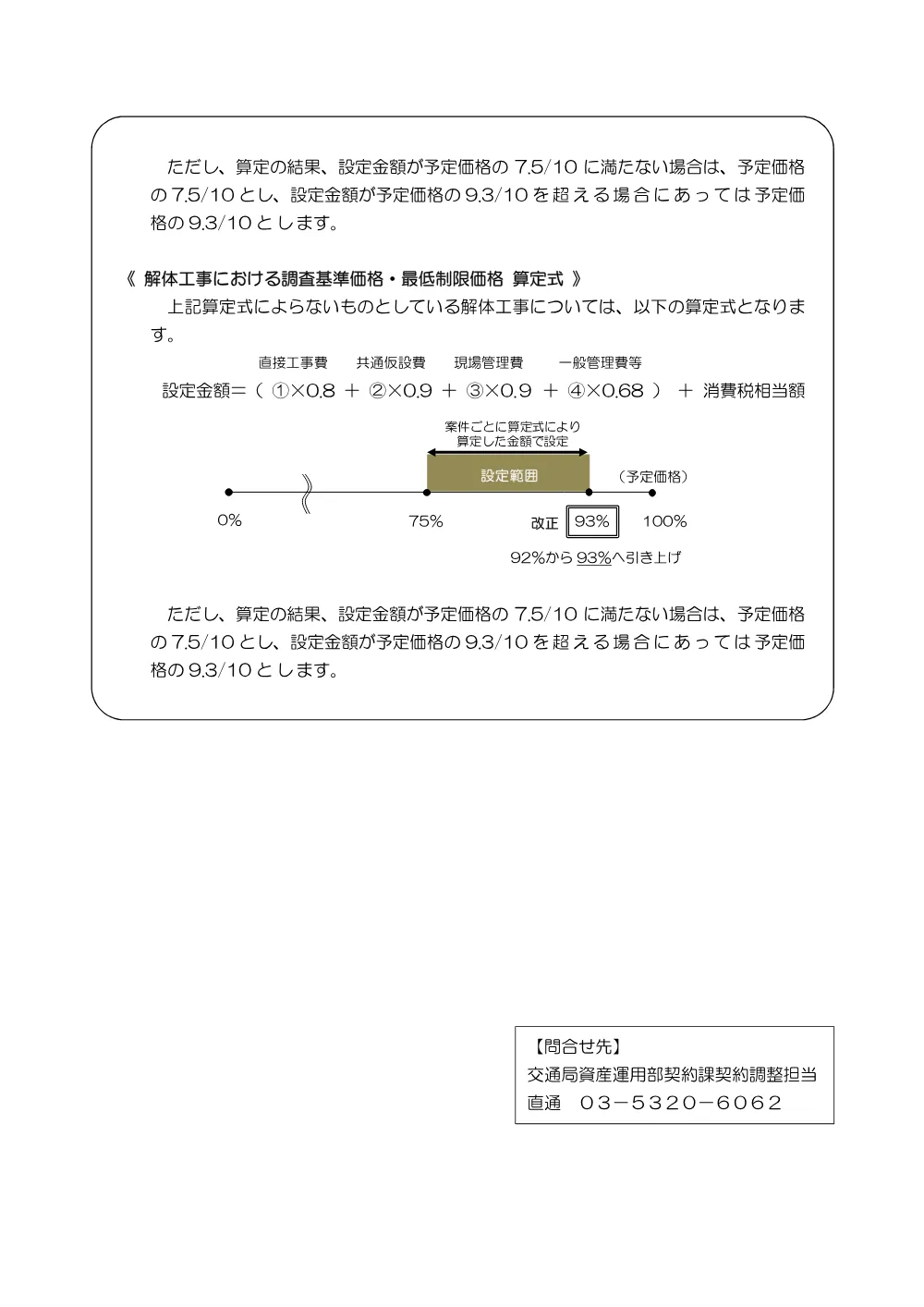

  • 予定価格(税込)は10,122,200円(消費税率10%)、最低制限価格は予定価格の7.5/10〜9.3/10の範囲で設定。
  • 希望申請期間は令和8年8月18日9時00分から令和8年8月25日15時00分まで、電子調達システムから申請。
  • 入札締切は令和8年9月14日15時00分、開札は令和8年9月15日10時30分。電子契約対象案件。
※正確な内容は添付資料でご確認ください。

案件情報

概要

多摩川第一発電所の倉庫について、空調設備等の設置及び浴室等の改修を行う。

公開日
-
開札日
2026年9月14日
案件番号
08-10073
資格等級
C, C
業種分類
1000 空調工事

添付ファイル(10)

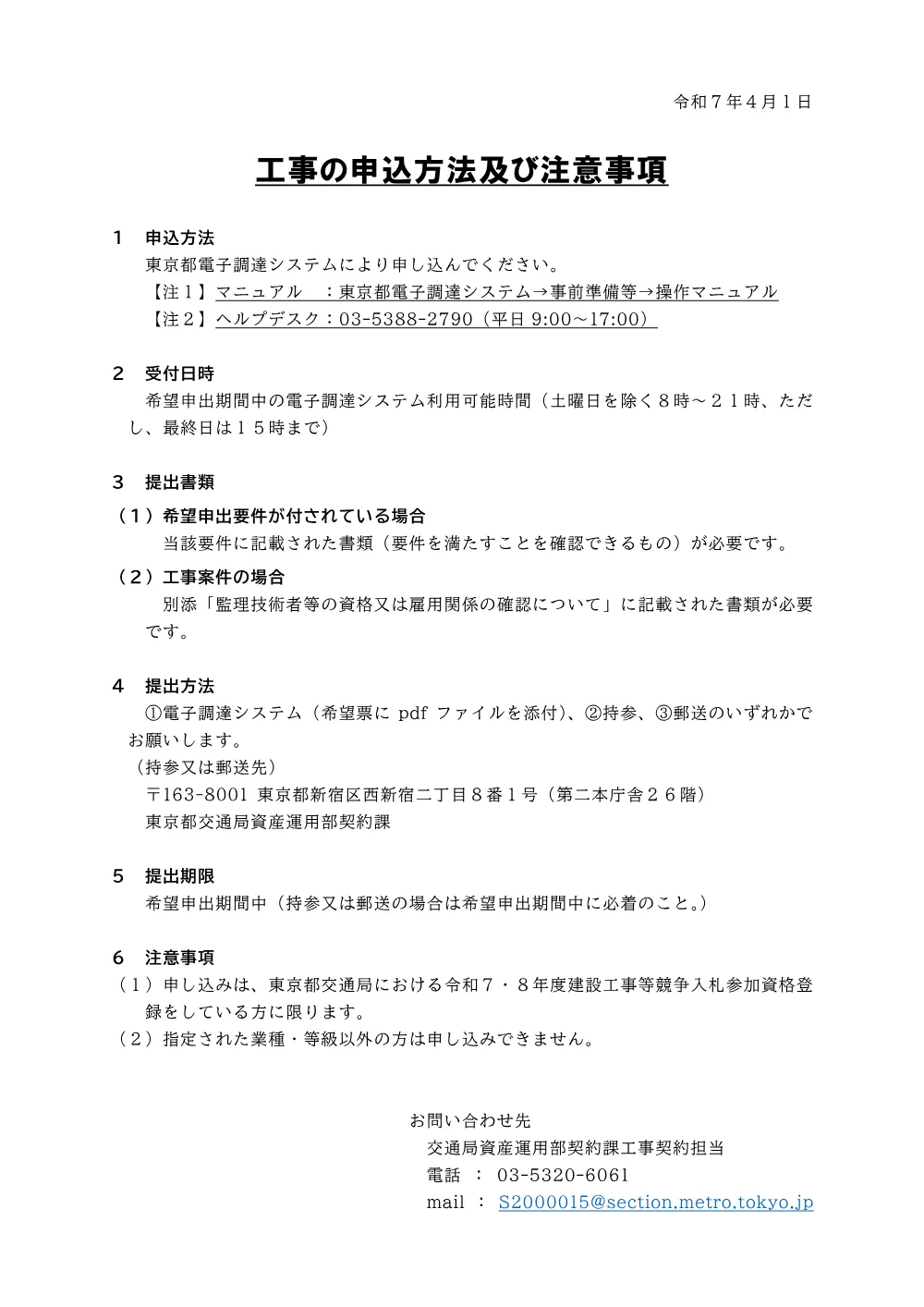

  • 01_工事の申込方法及び注意事項_電子入札_【R7.4.1】及び20_さぐり行為等の禁止について.pdf

    PDF ・ 1419.0 KB ・ 2ページ

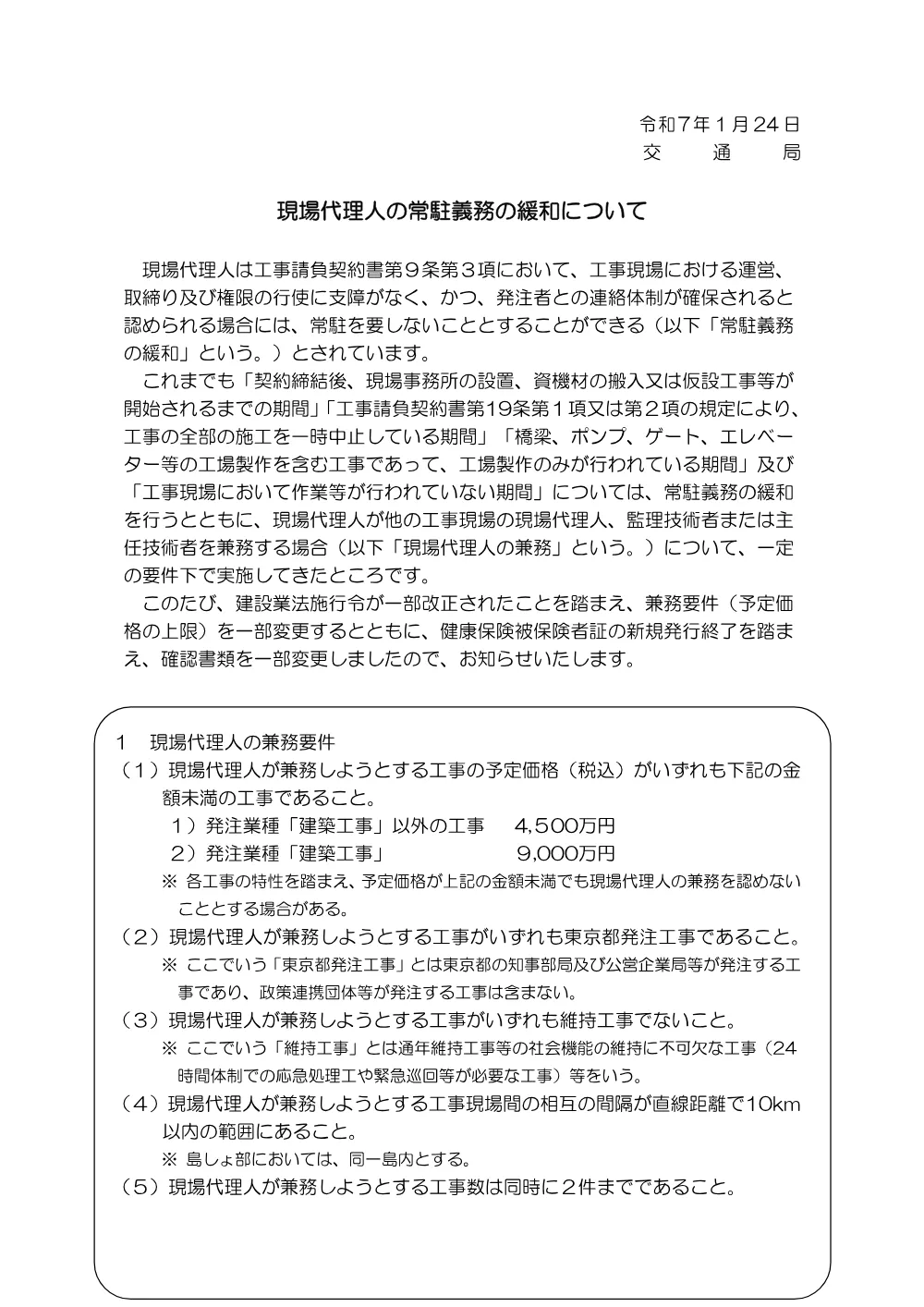

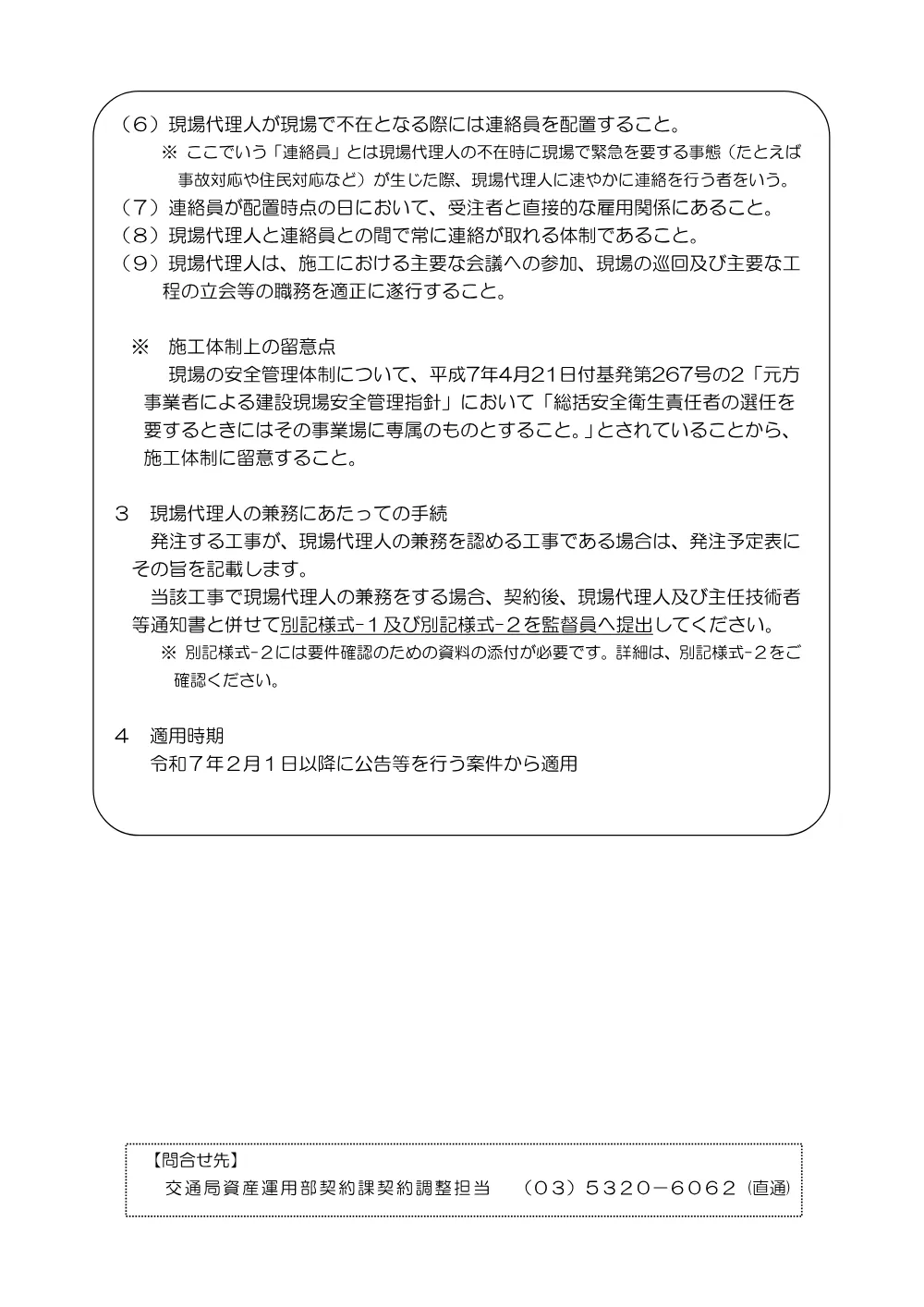

  • 07_現場代理人の常駐義務の緩和について(R7.2.1).pdf

    PDF ・ 277.5 KB ・ 4ページ

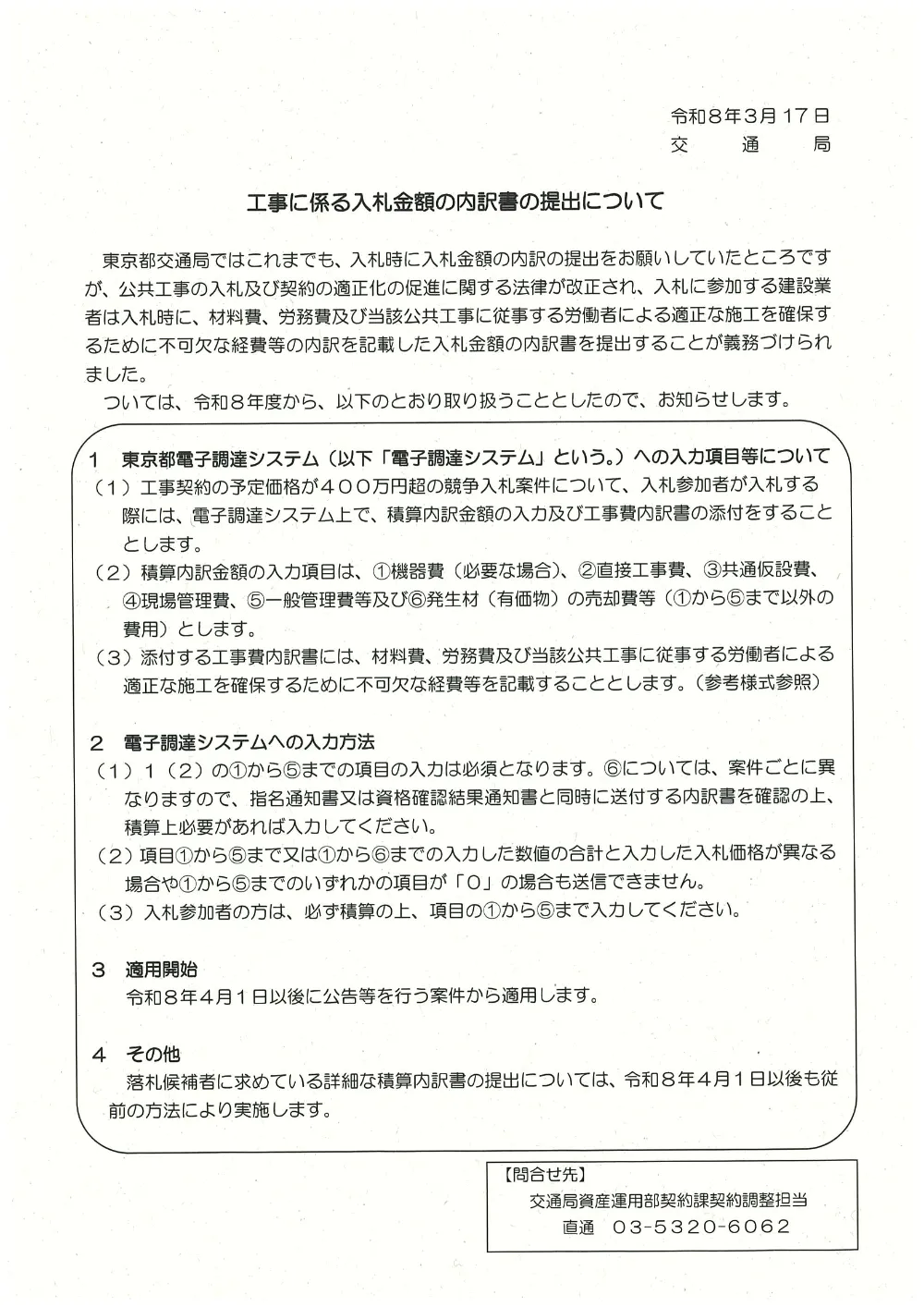

  • 19_工事に係る入札金額の内訳書の提出(設備).pdf

    PDF ・ 528.6 KB ・ 2ページ

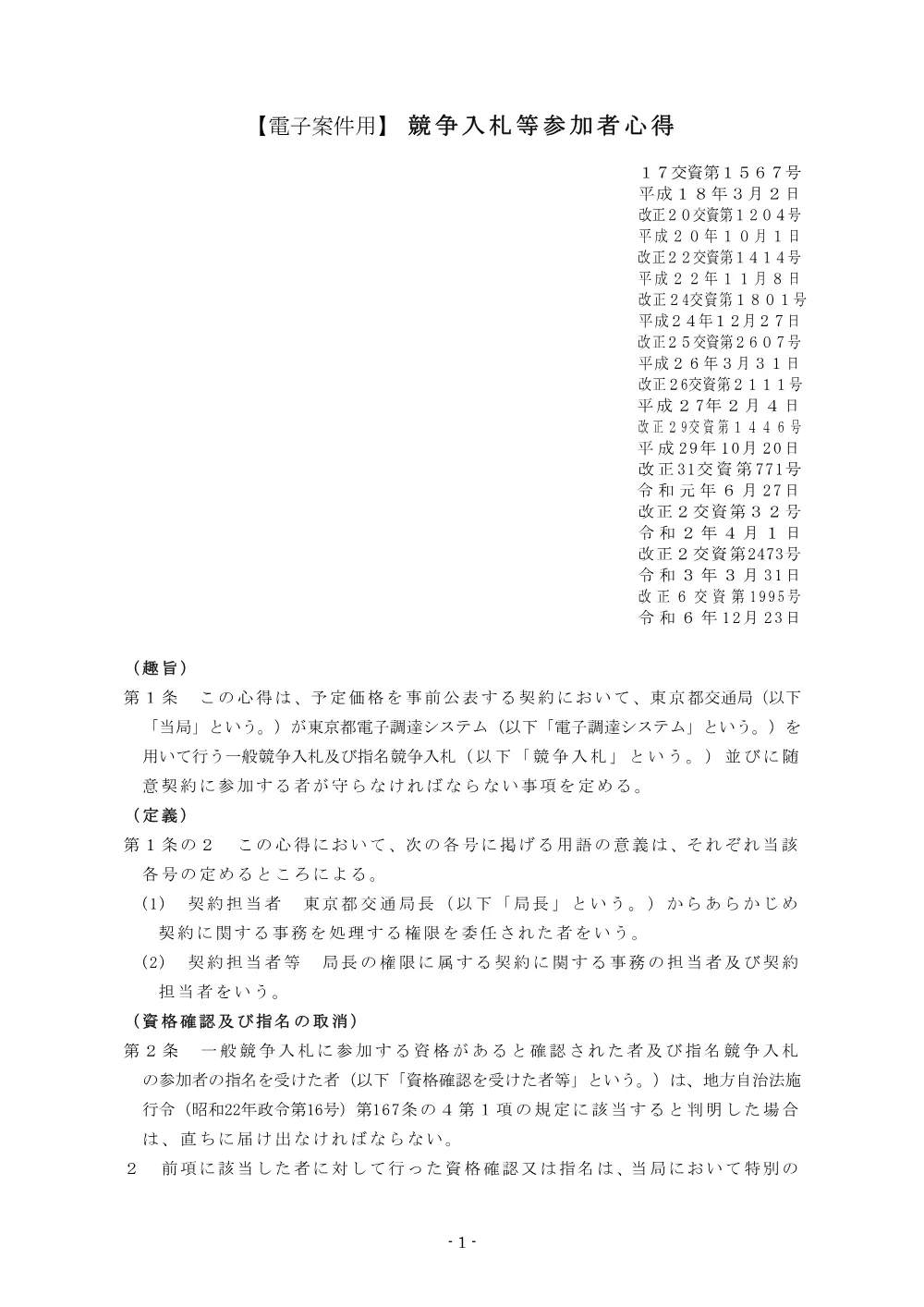

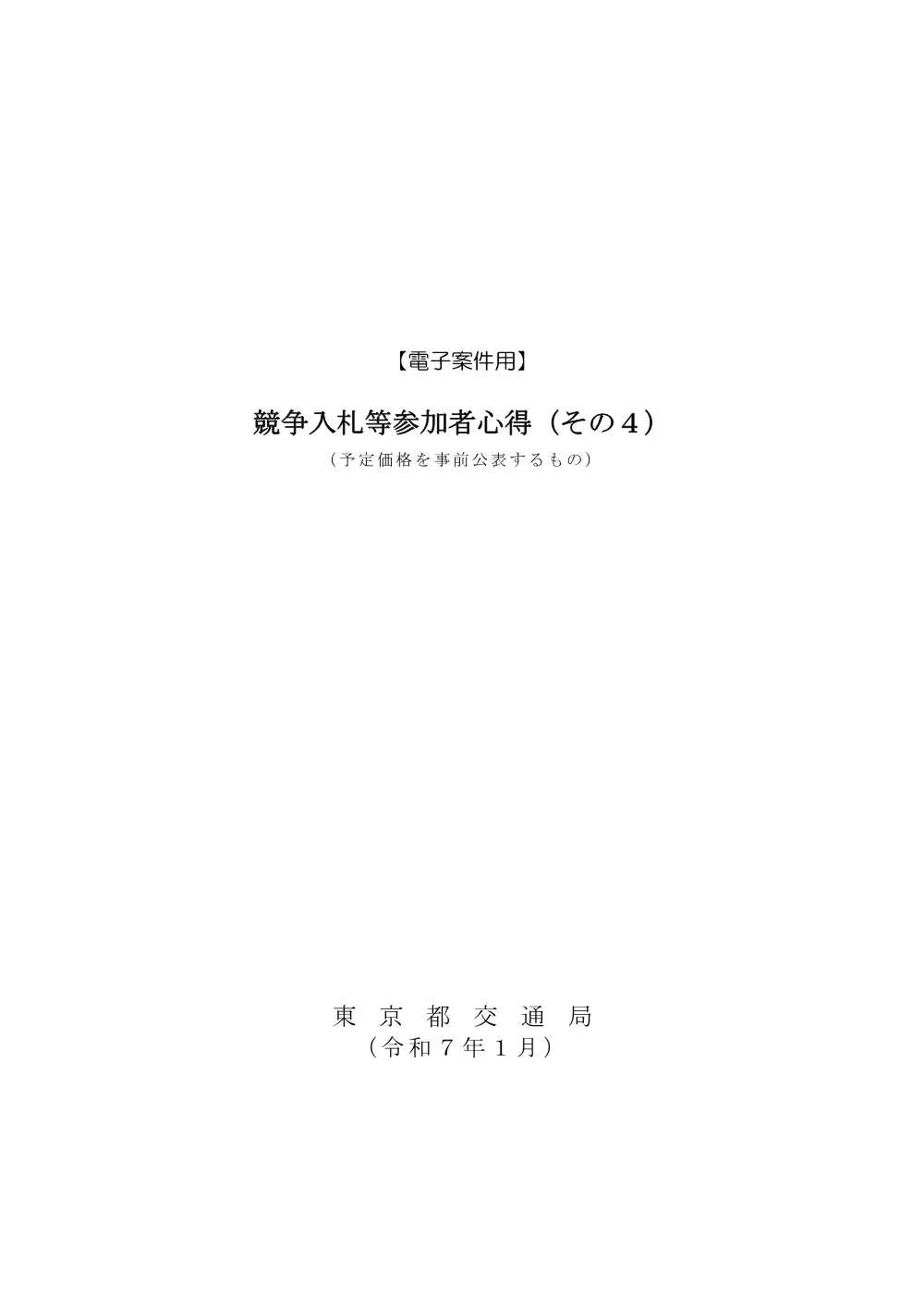

  • 03_競争入札等参加者心得(その4)電子・事前 R7.1.pdf

    PDF ・ 377.0 KB ・ 17ページ

  • 04_調査基準価格及び最低制限価格の設定範囲の見直しについて_【R5.1.16】.pdf

    PDF ・ 75.3 KB ・ 2ページ

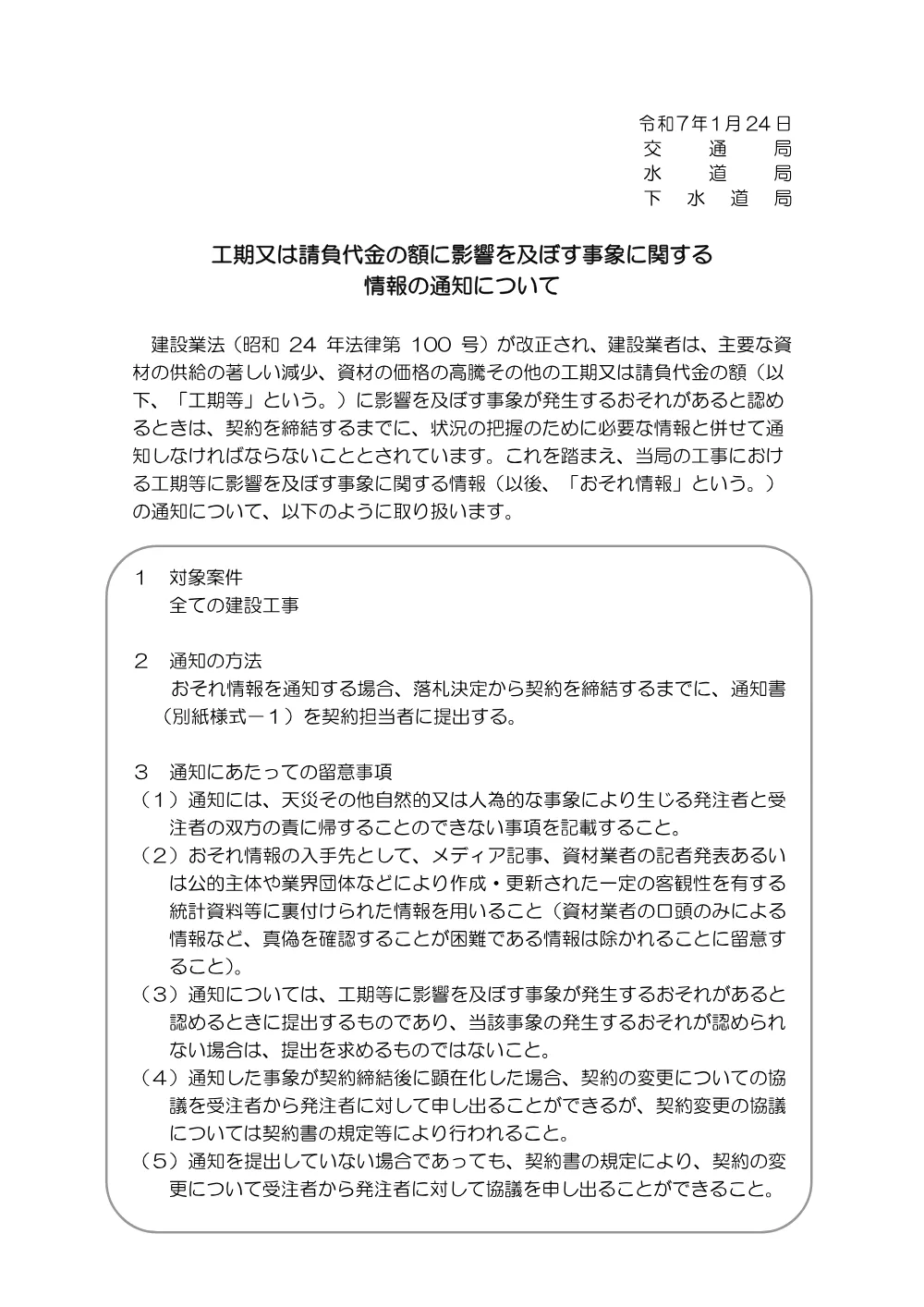

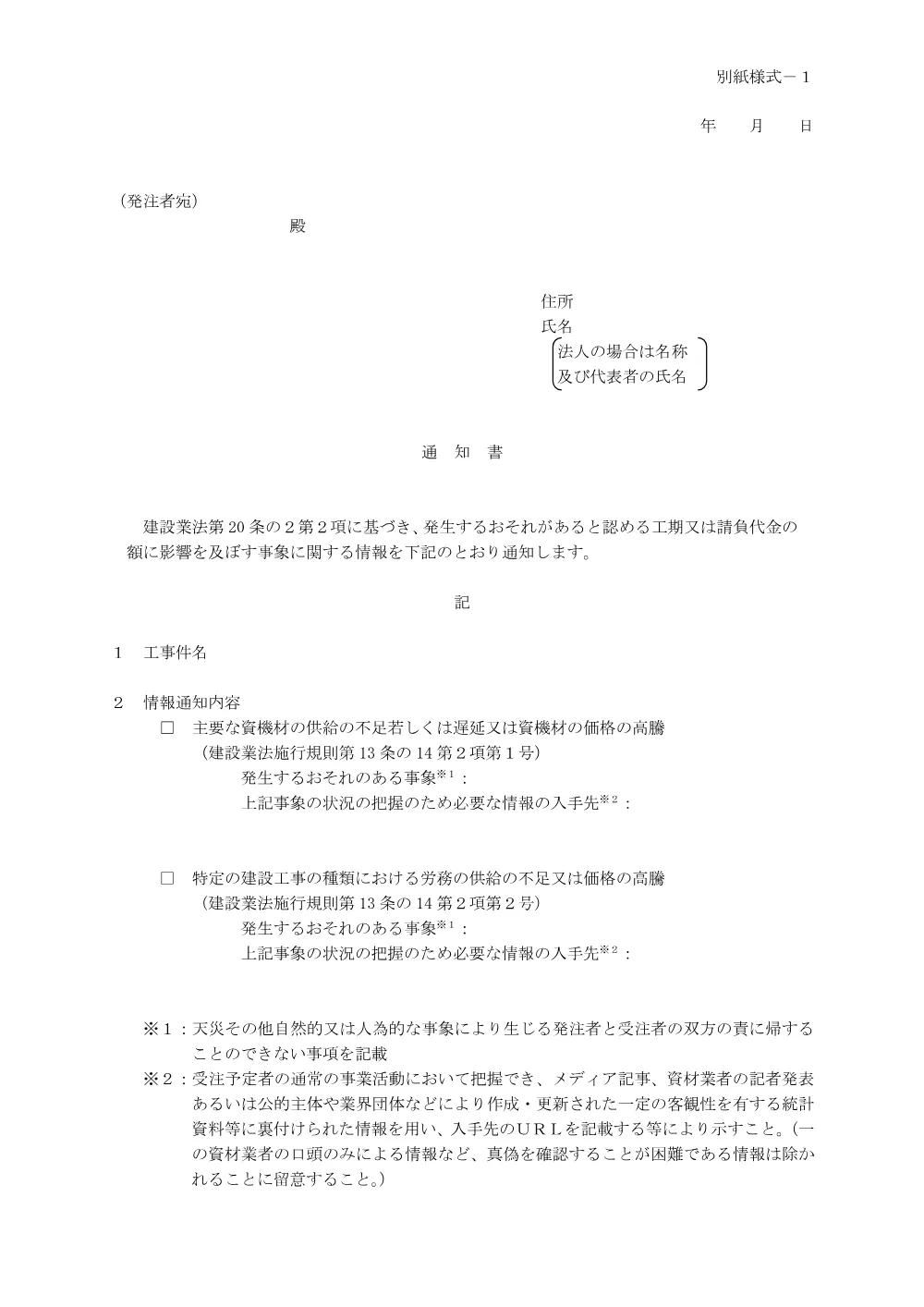

  • 16_工期又は請負代金の額に影響を及ぼす事象に関する情報の通知について.pdf

    PDF ・ 200.4 KB ・ 3ページ

  • 09_技術者の専任配置の特例について(専任特例2号).pdf

    PDF ・ 1455.2 KB ・ 5ページ

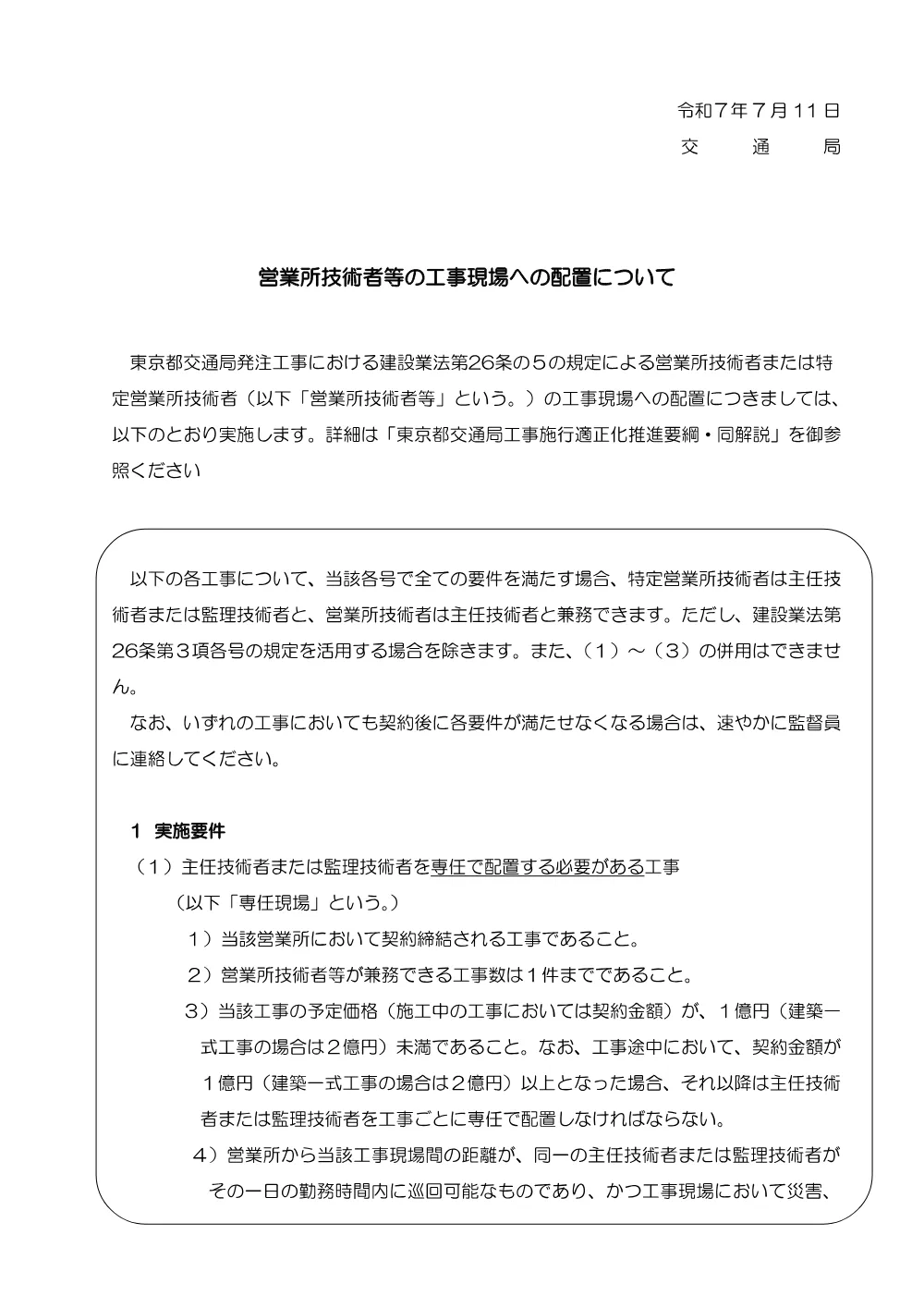

  • 11_営業所技術者等の工事現場への配置について.pdf

    PDF ・ 1957.9 KB ・ 8ページ

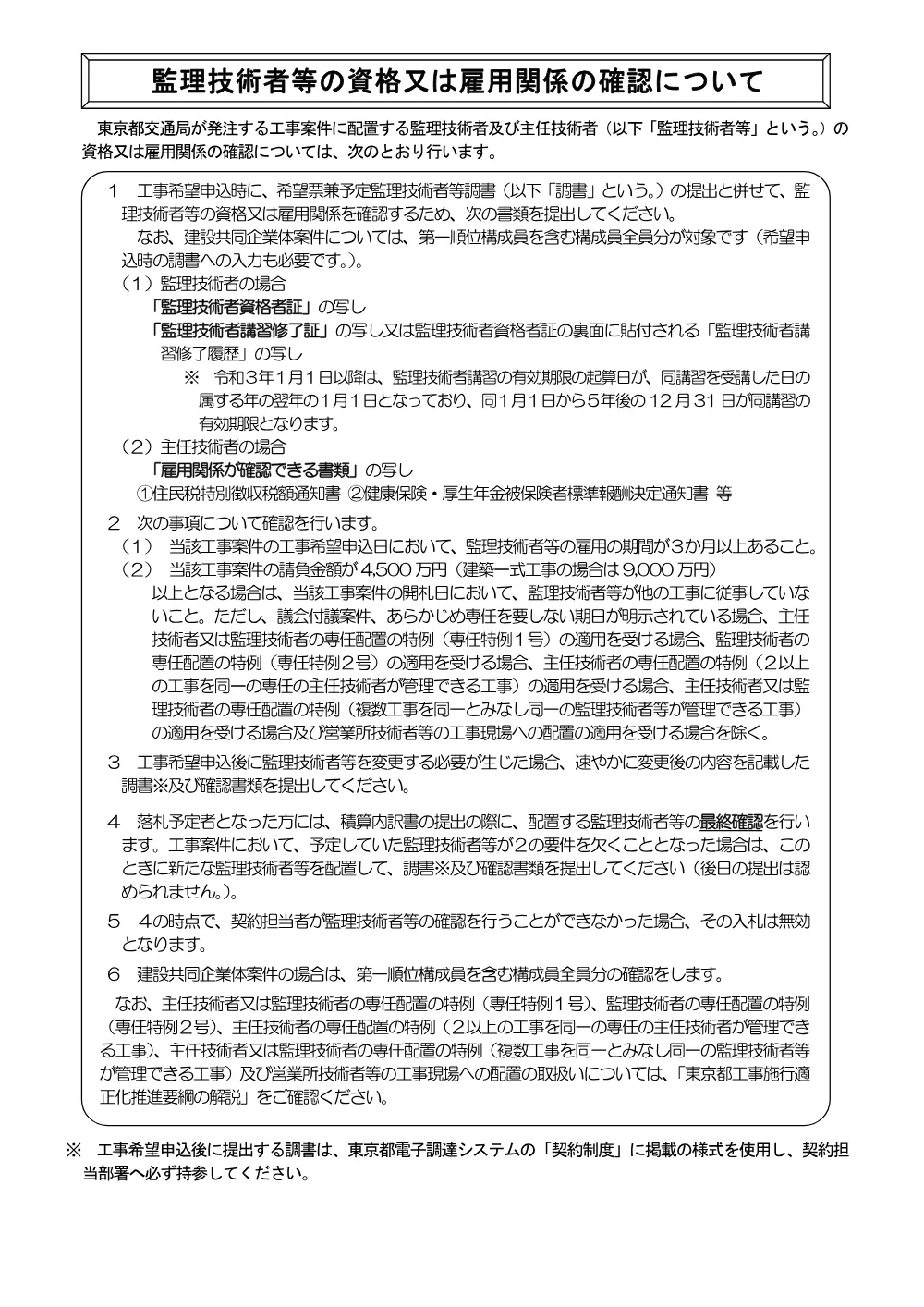

  • 06_【HP掲載】監理技術者等の資格又は雇用関係の確認について(R8.3.30).pdf

    PDF ・ 143.0 KB ・ 1ページ

  • 12_交通局「週休2日制確保試行工事」実施要領の改定について_【R6.4.1以降】.pdf

    PDF ・ 264.7 KB ・ 1ページ
