‹ 検索に戻る
公開中工事指名競争入札

都立矢口特別支援学校の旅客自動車による運送(大森地区)

東京都 教育庁(高等学校)東部学校経営支援センター管理課

概要

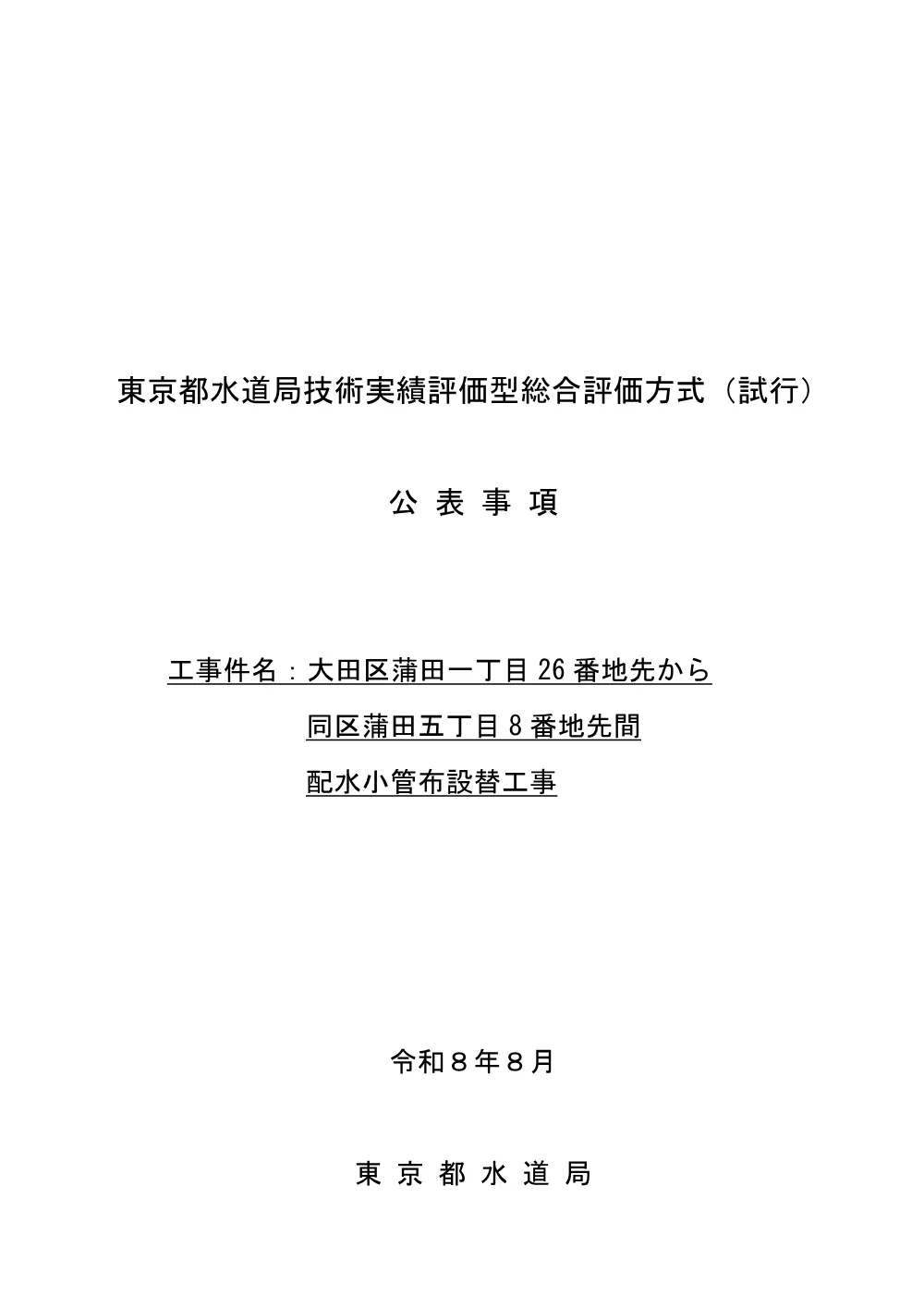

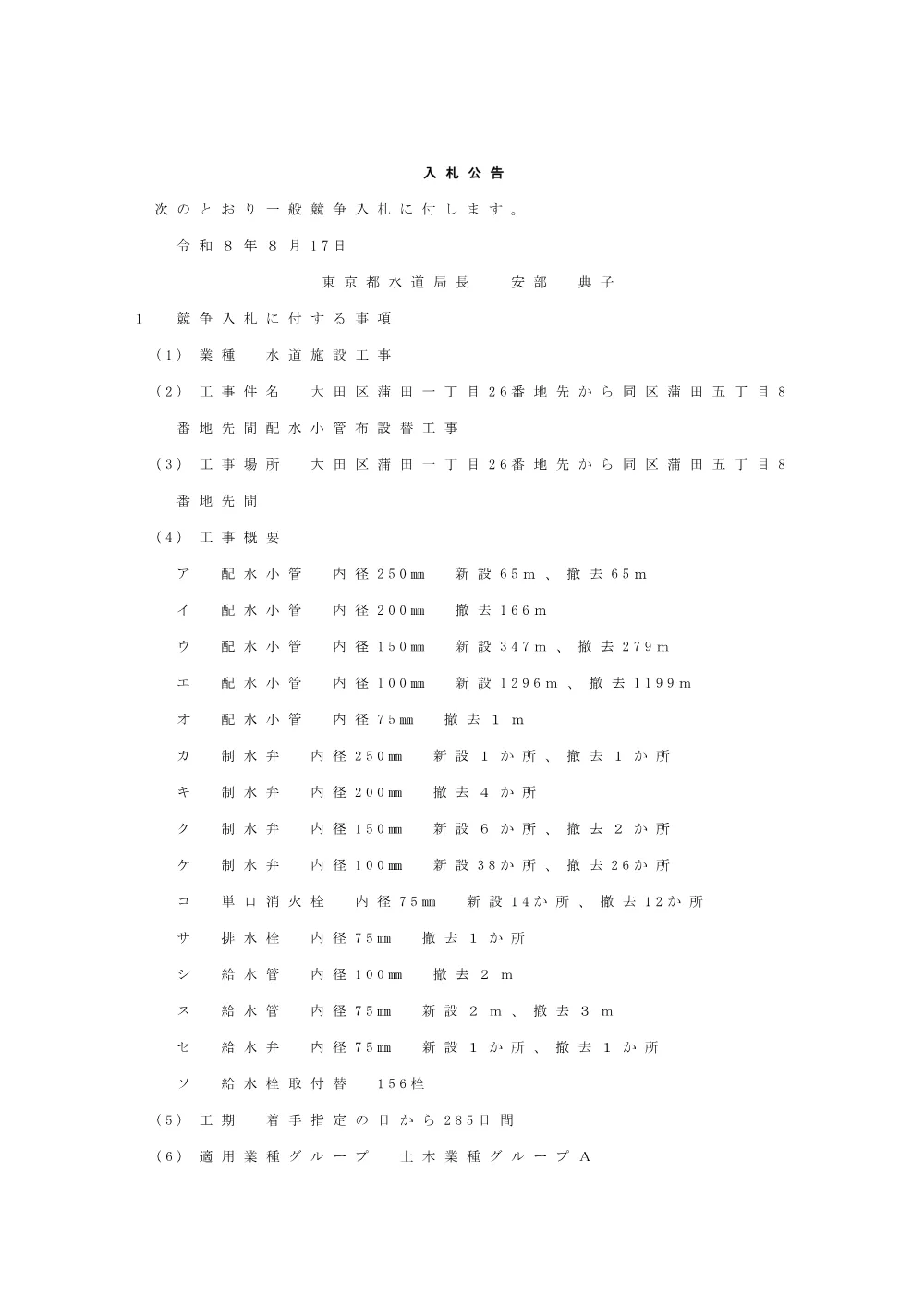

  • 件名:大田区蒲田一丁目26番地先から同区蒲田五丁目8番地先間 配水小管布設替工事(水道施設工事)
  • 内容:配水小管(内径75〜250mm)の新設・撤去(新設計約1,710m、撤去計約1,710m)、制水弁・消火栓・給水栓取付替156栓等

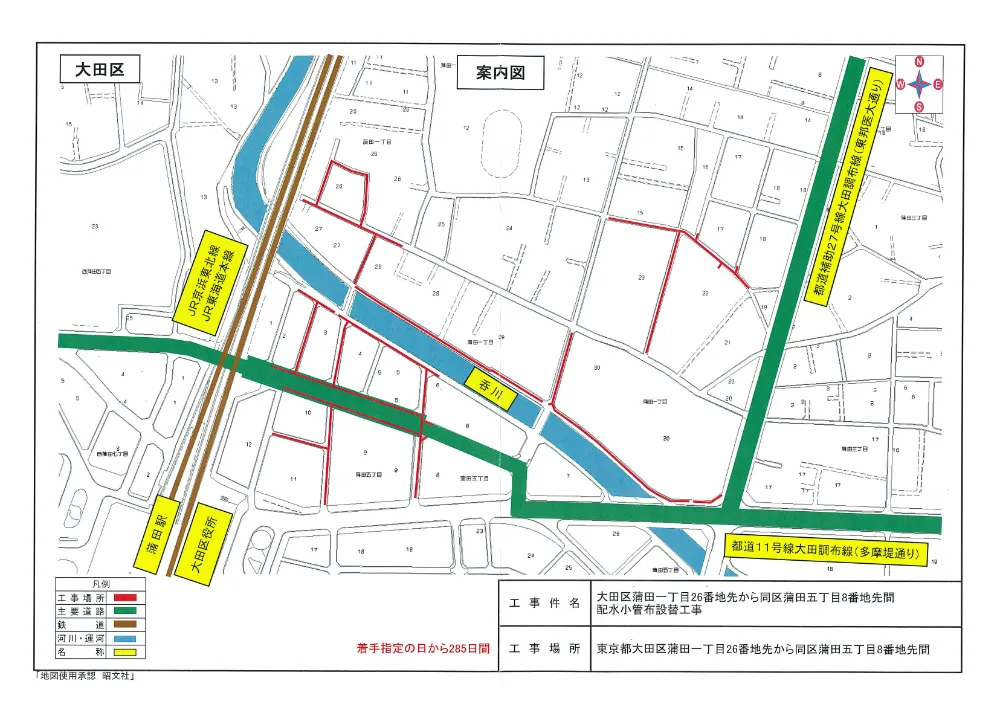

  • 工期:着手指定の日から285日間、工事場所は大田区蒲田一丁目〜五丁目間

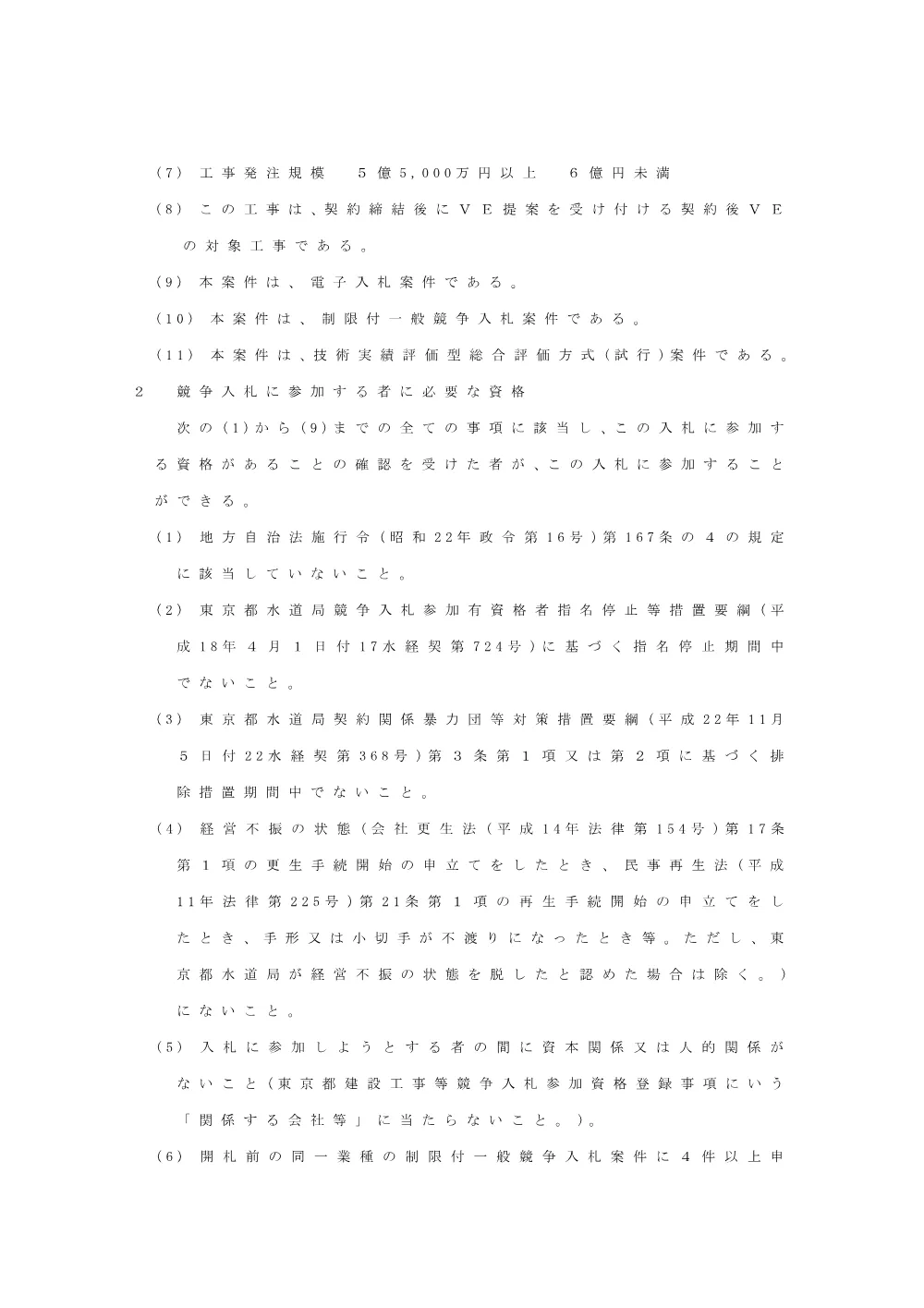

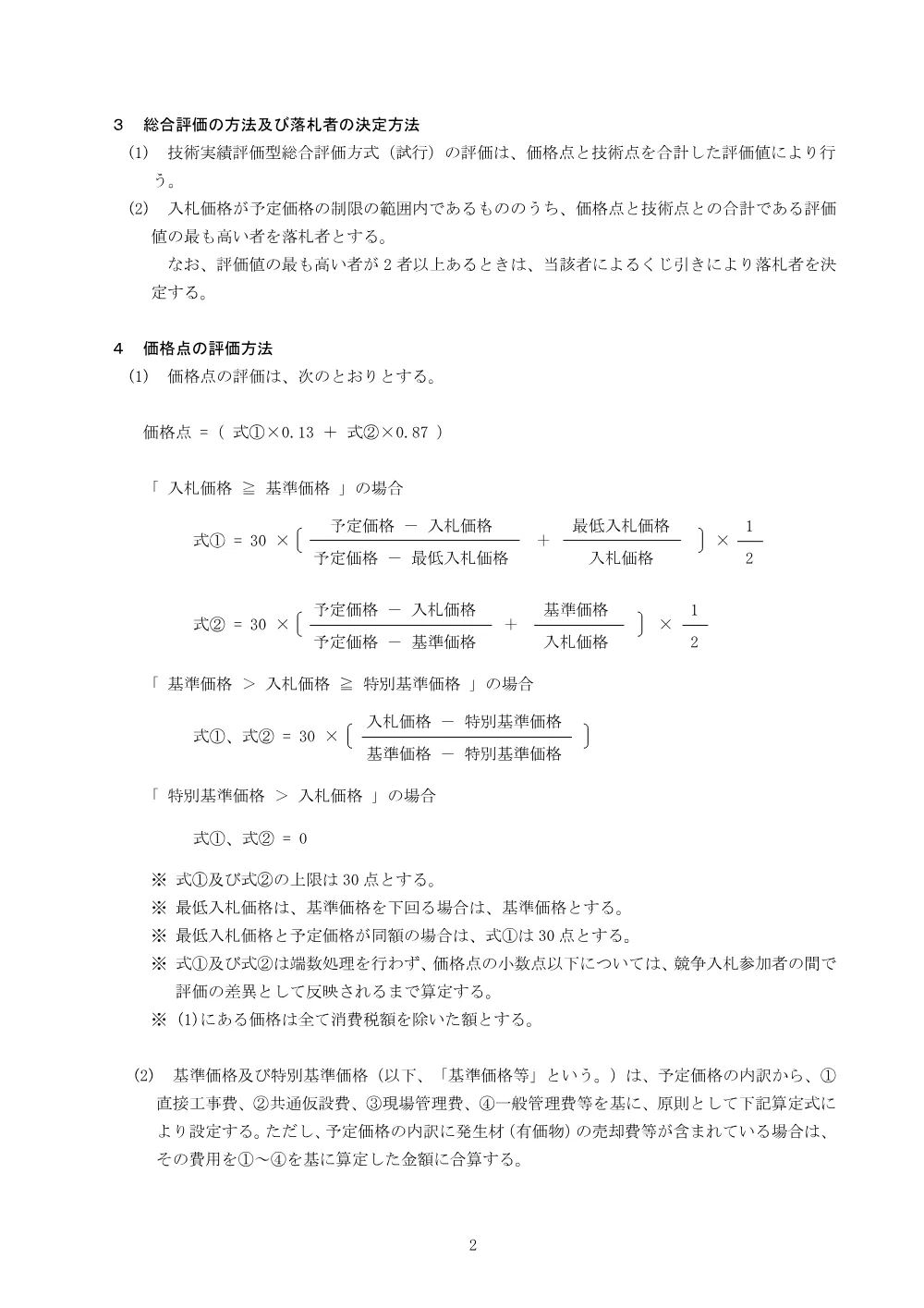

  • 発注規模:5億5,000万円以上6億円未満、制限付一般競争入標+技術実績評価型総合評価方式(試行)、電子入札

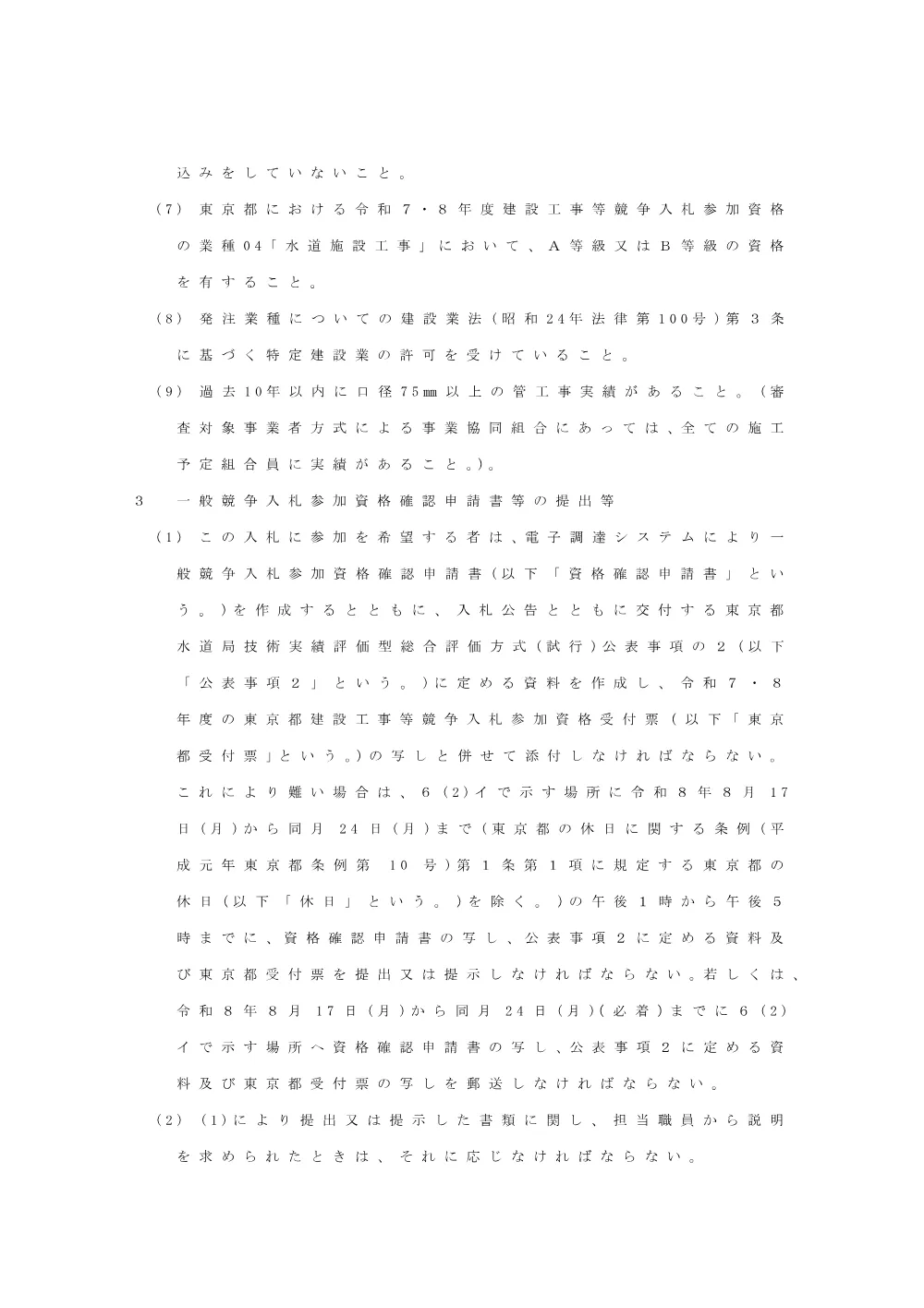

  • 資格:業種「水道施設工事」A又はB等級、特定建設業の許可、過去10年以内に口径75mm以上の管工事実績、同一業種の制限付一般競争入札案件への申込みは開札前4件まで等

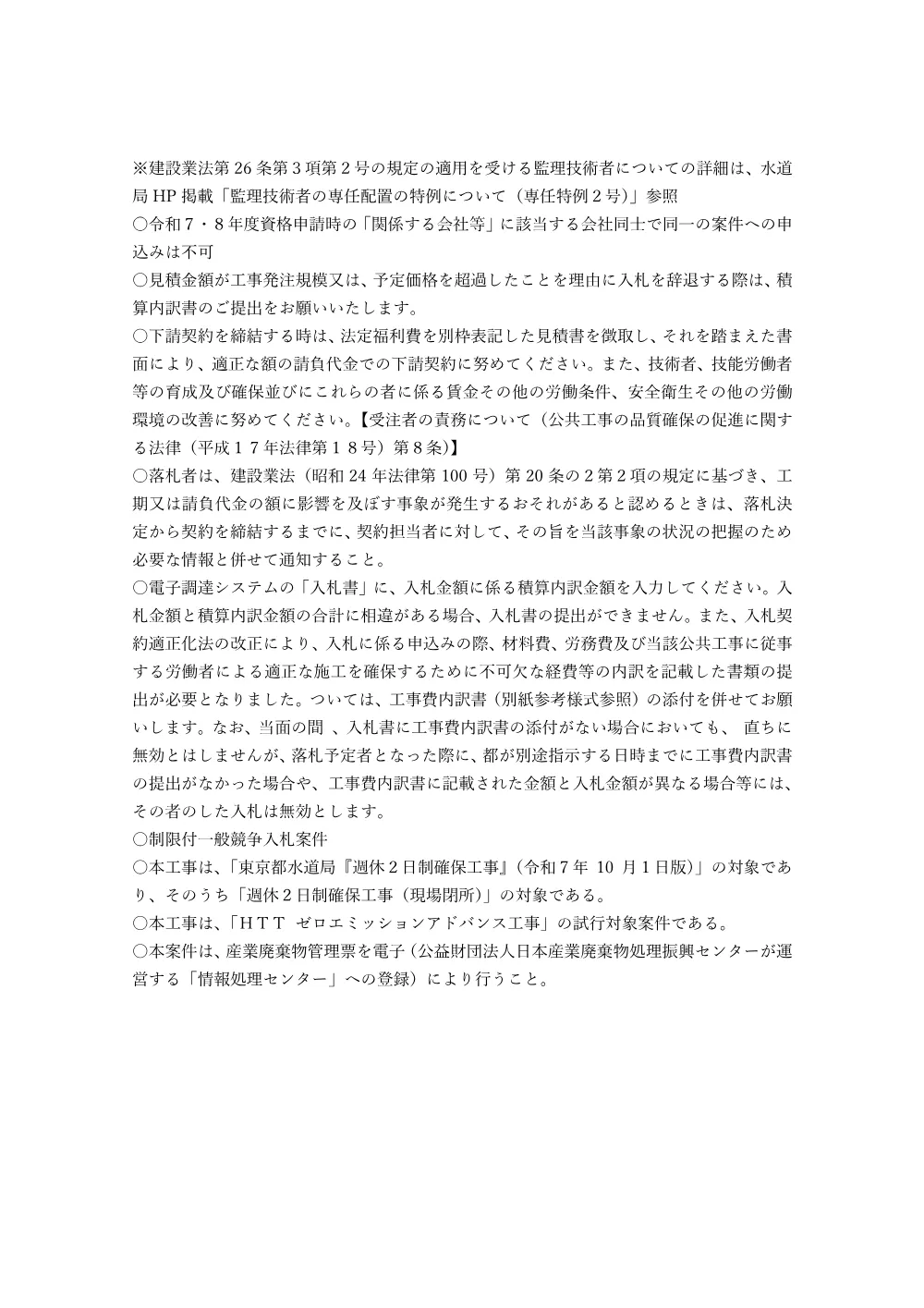

  • その他:河川区域内の施工あり、HTTゼロエミッションアドバンス工事・週休2日制確保工事(現場閉所)の対象、産業廃棄物管理票は電子提出、契約後VE対象、資格確認申請書等の提出期限は令和8年8月24日(開札は10月5日)
※正確な内容は添付PDFでご確認ください。

案件情報

概要

都立特別支援学校におけるスクールバス運行業務

公開日
2026年9月9日
入札締切
2026年9月16日
開札日
2026年10月28日
案件番号
08-00540
資格等級
A, A,B,C
業種分類
114 運送等請負07 一般旅客自動車運送事業08 特定旅客自動車運送事業

添付ファイル(16)

東京都 教育庁(高等学校)東部学校経営支援センター管理課の他の案件

10/2締切東京都 教育庁(高等学校)東部学校経営支援センター管理課役務都立六本木高等学校 樹木剪定委託
場所 東京都|資格 133 樹木・緑地等保護 / C, B,C|方式 指名競争入札
9/28締切東京都 教育庁(高等学校)東部学校経営支援センター管理課物品外付けハードディスク外9件の買入れ
場所 東京都|資格 002 事務機器・情報処理用機器 / B, A,B,C|方式 指名競争入札
9/16締切東京都 教育庁(高等学校)東部学校経営支援センター管理課工事都立鹿本学園の旅客自動車による運送(S南葛西地区)
場所 東京都|資格 114 運送等請負07 一般旅客自動車運送事業08 特定旅客自動車運送事業 / A, A,B,C|方式 指名競争入札
9/16締切東京都 教育庁(高等学校)東部学校経営支援センター管理課工事都立花畑学園の旅客自動車による運送(入谷地区)
場所 東京都|資格 114 運送等請負07 一般旅客自動車運送事業08 特定旅客自動車運送事業 / A, A,B,C|方式 指名競争入札
9/16締切東京都 教育庁(高等学校)東部学校経営支援センター管理課工事都立花畑学園の旅客自動車による運送(鹿浜地区)
場所 東京都|資格 114 運送等請負07 一般旅客自動車運送事業08 特定旅客自動車運送事業 / A, A,B,C|方式 指名競争入札
