‹ 検索に戻る

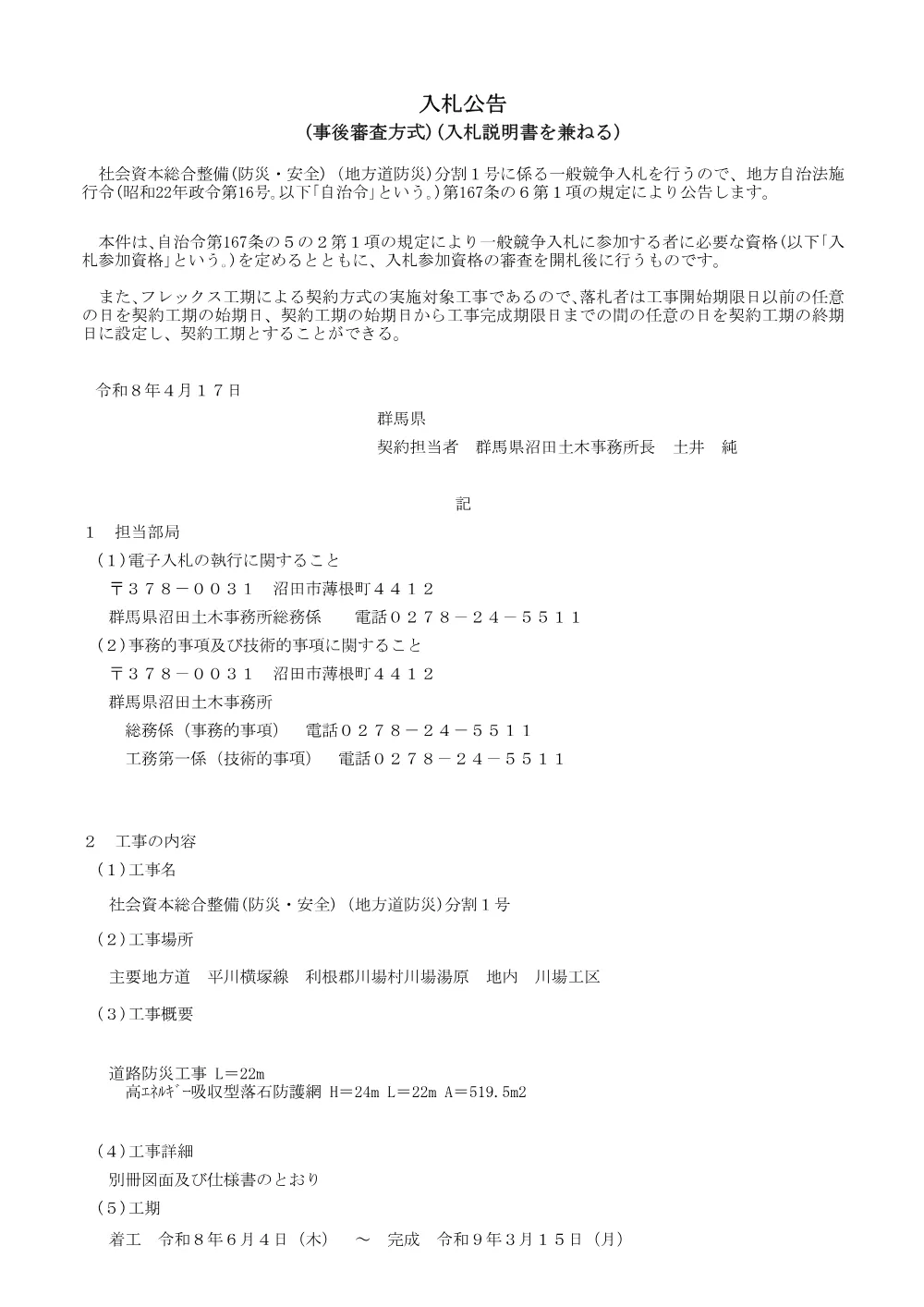

公開中工事一般競争入札

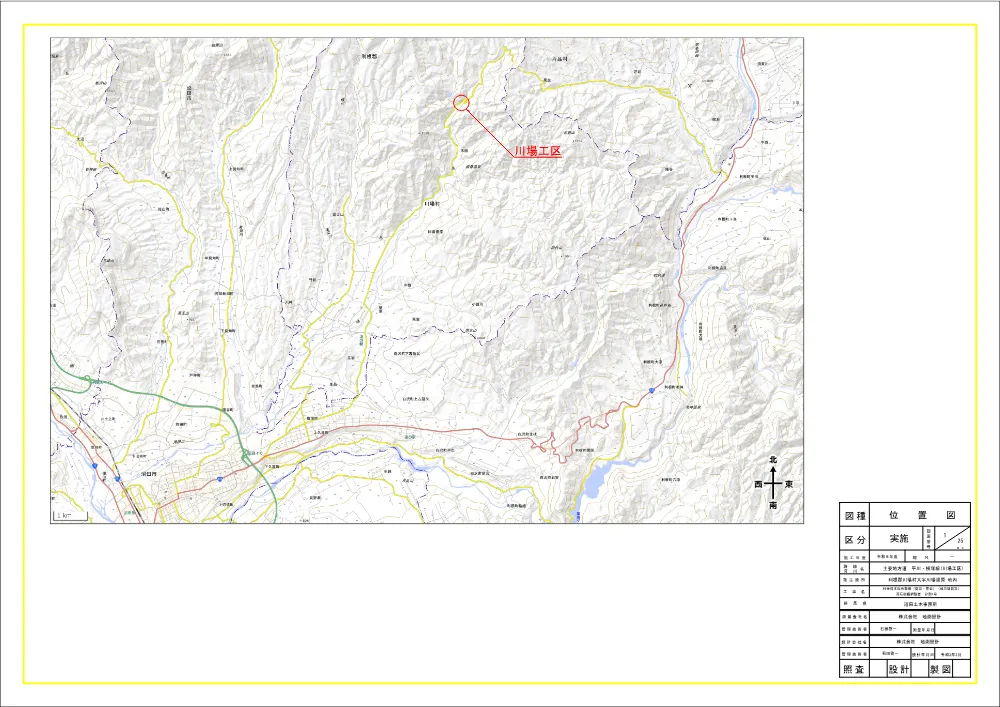

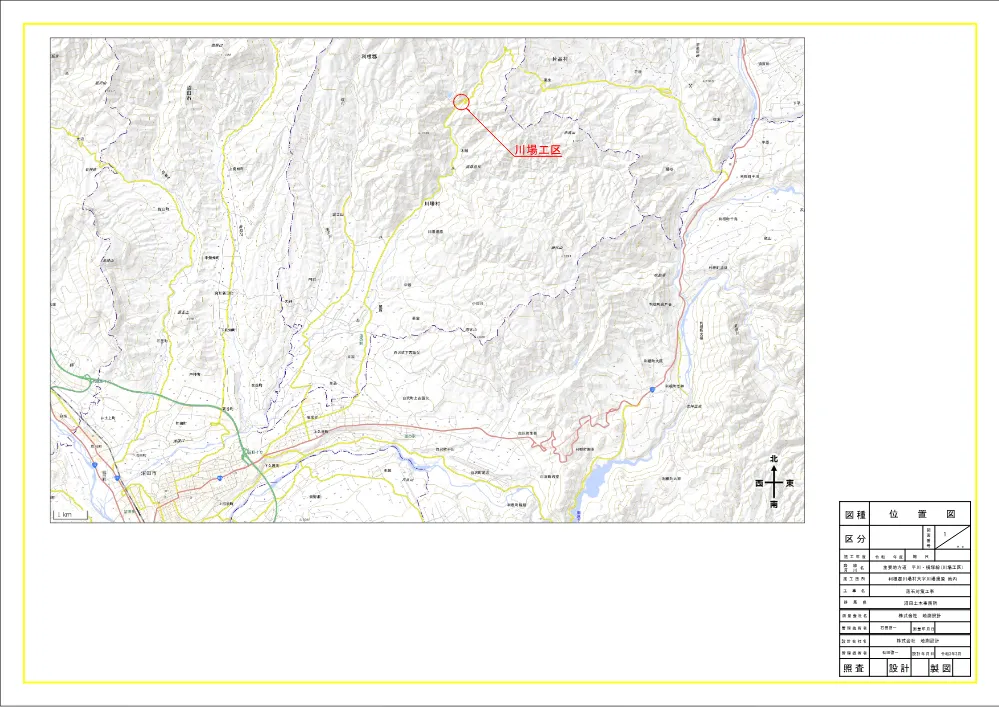

補助公共 社会資本総合整備(防災・安全)(地方道防災)(国土強靭化補正分割1号 主要地方道 平川横塚線 利根郡 川場村大字川場湯原地内川場工区

群馬県

概要

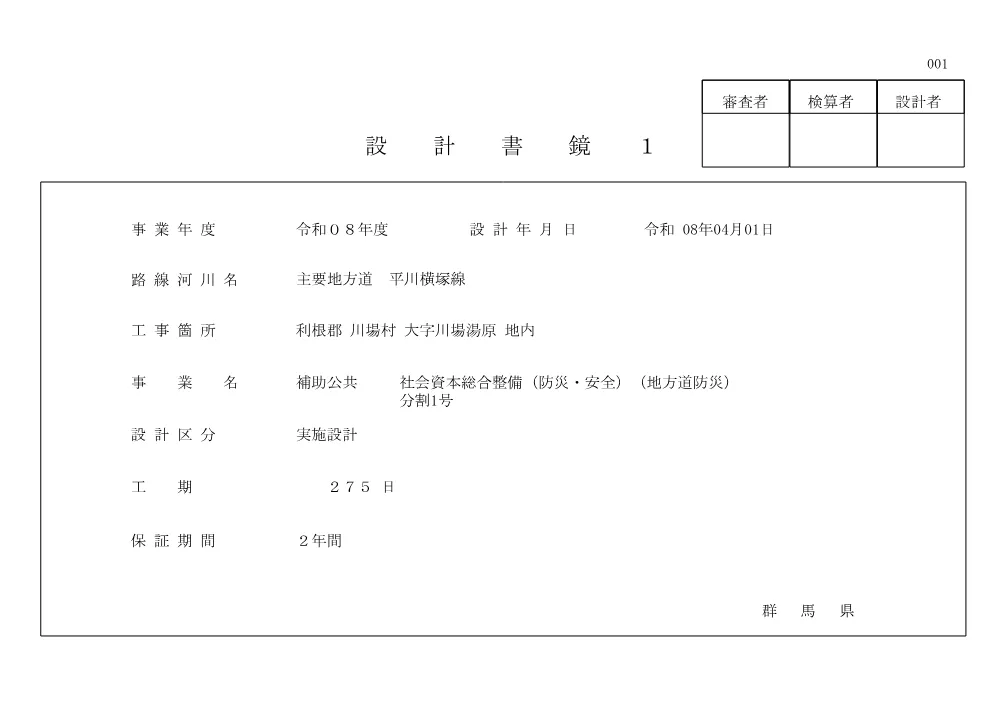

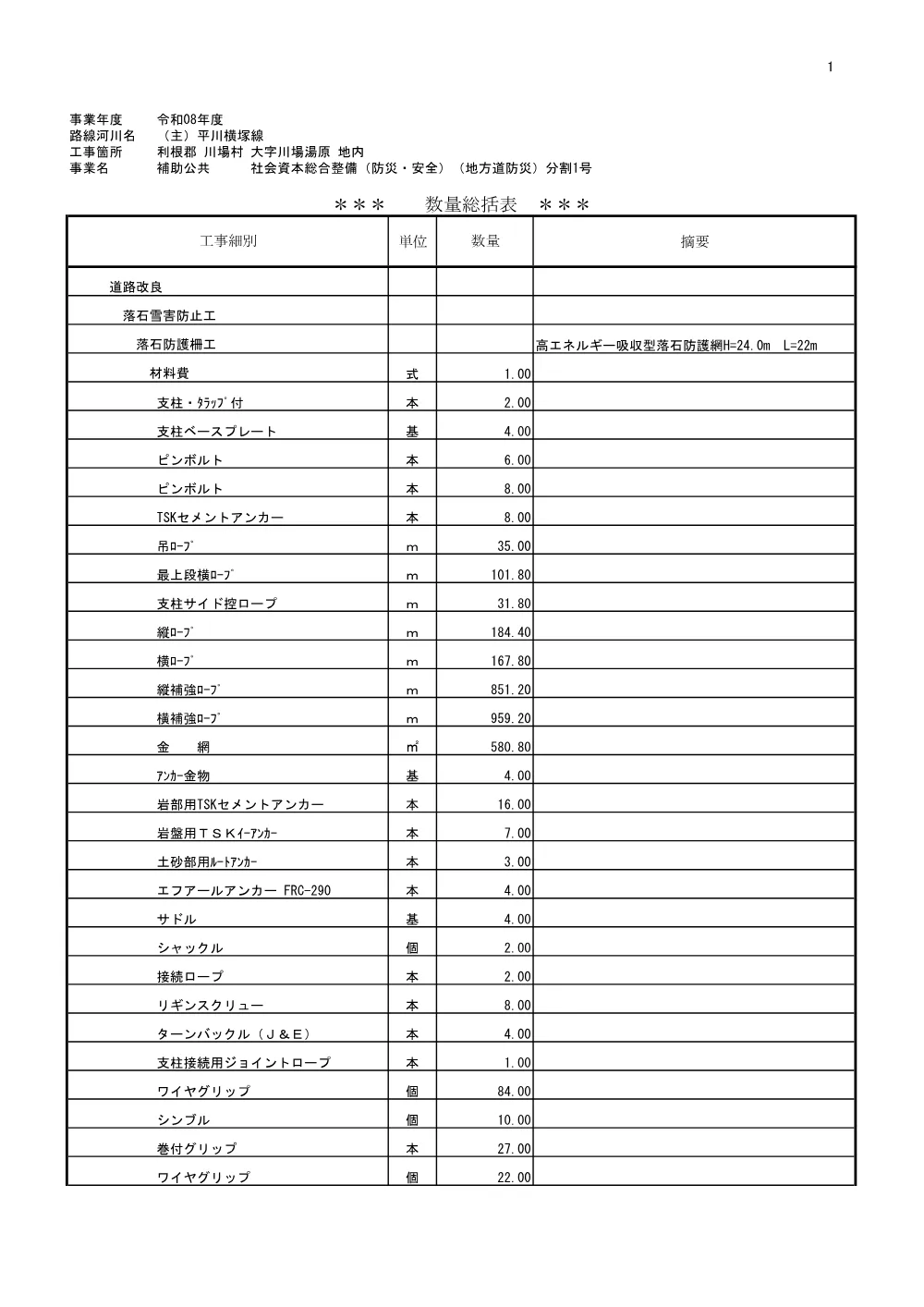

  • 件名:社会資本総合整備(防災・安全)(地方道防災)落石防護網設置 分割1号(契約管理番号 508-08-H0005、令和8年度)

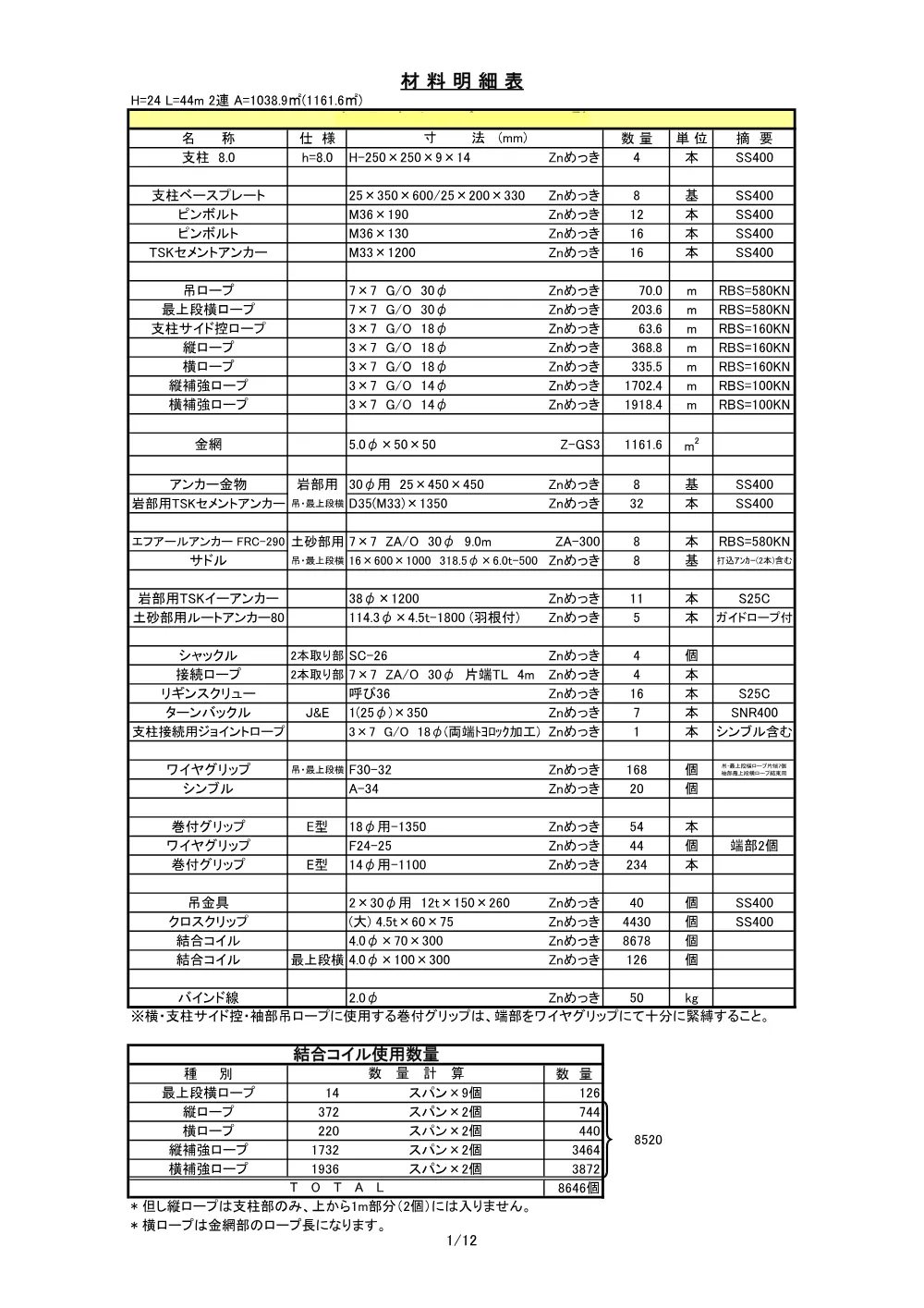

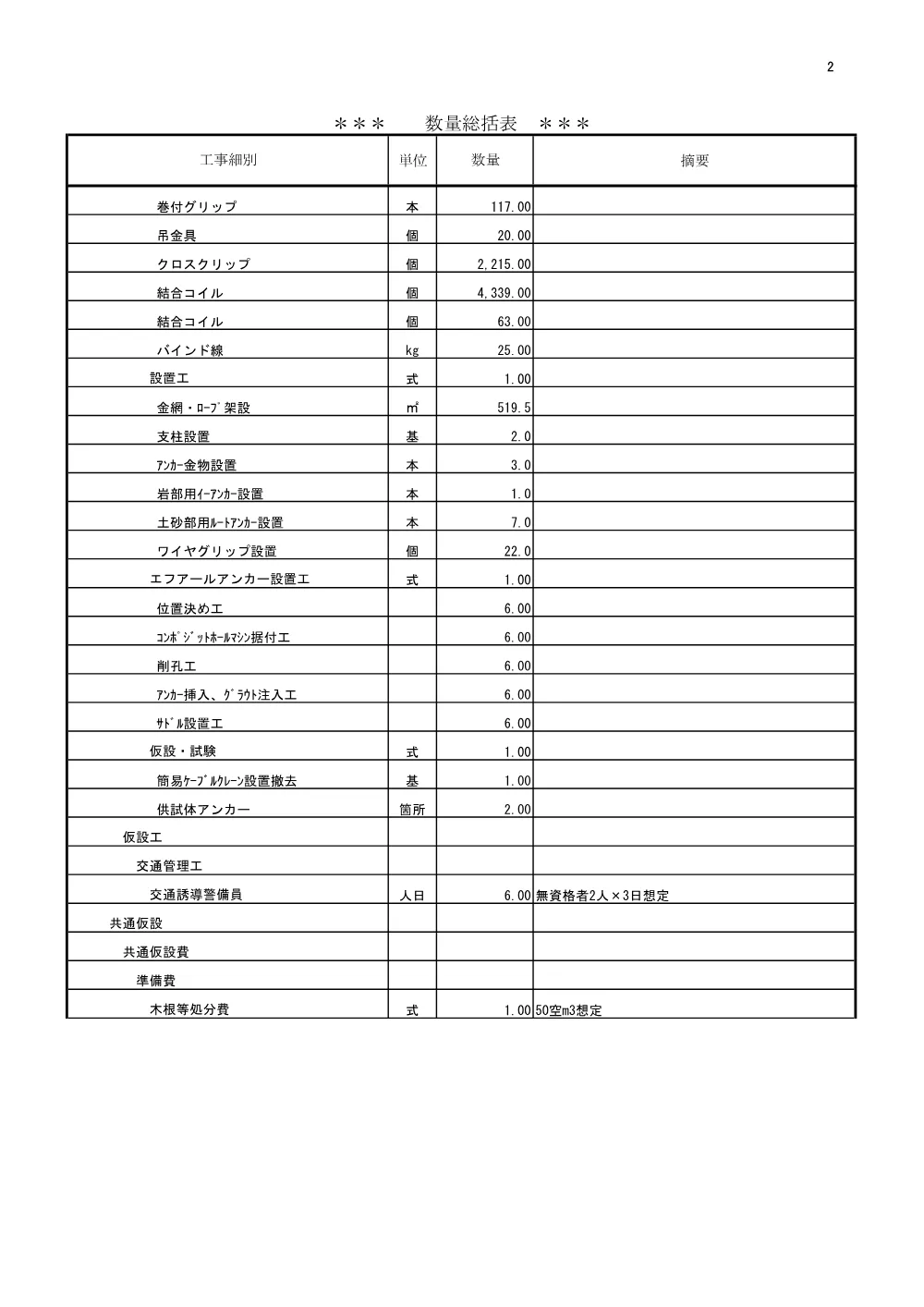

  • 内容:主要地方道平川横塚線(川場工区)における高エネルギー吸収型ポケット式落石防護網工 H=24.0m L=22m(架設面積519.5㎡、支柱4基、エフアールアンカー等設置)1式、交通誘導警備員2名×3日、木根等処分(50空m³想定)を含む
  • 履行場所:群馬県利根郡川場村大字川場湯原地内

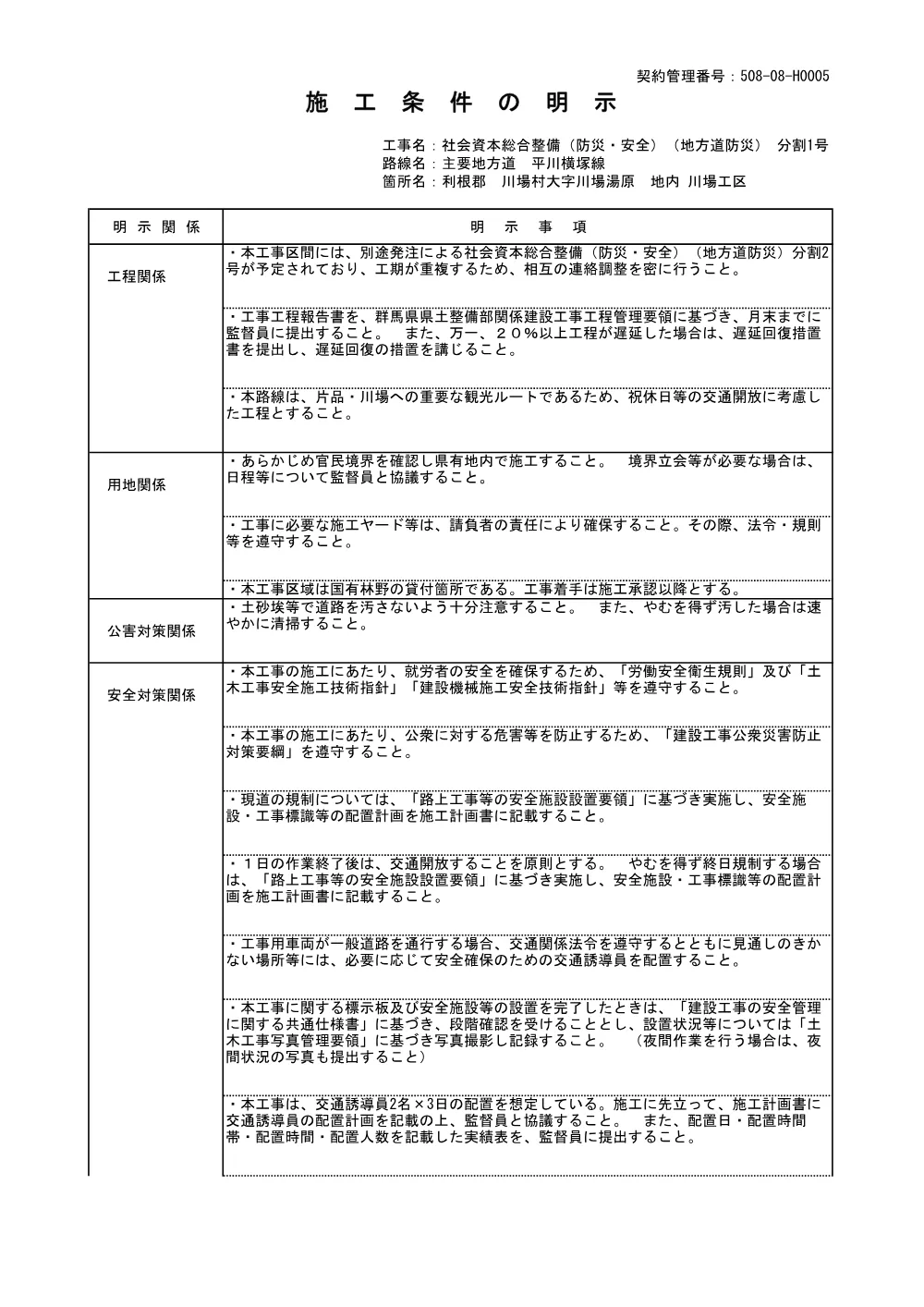

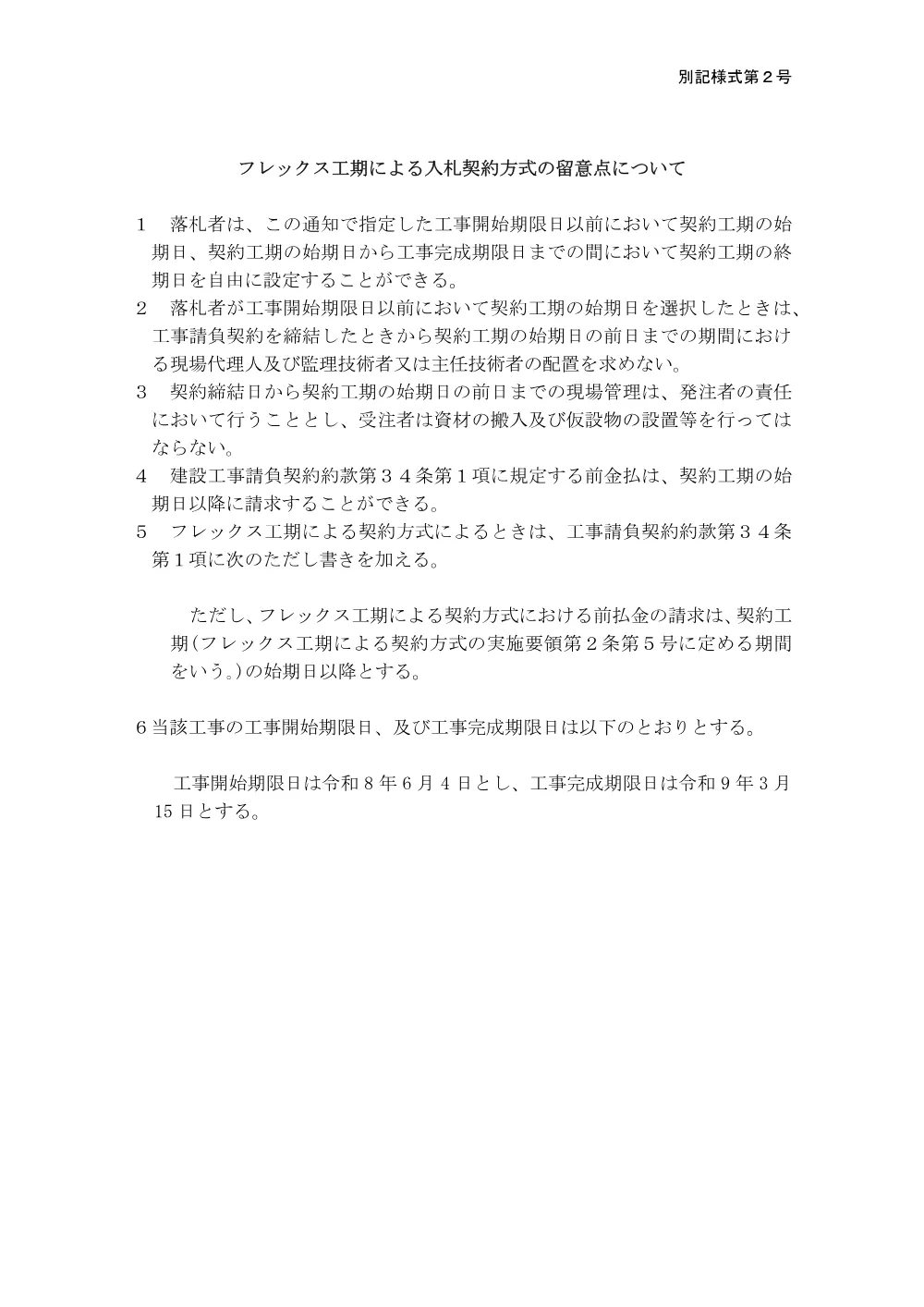

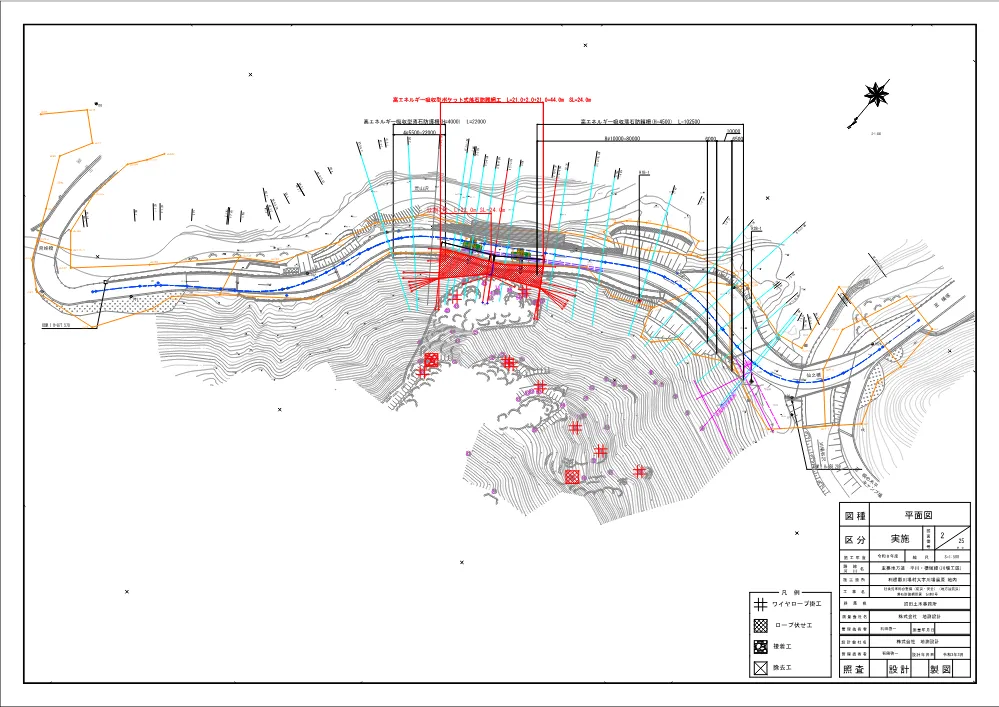

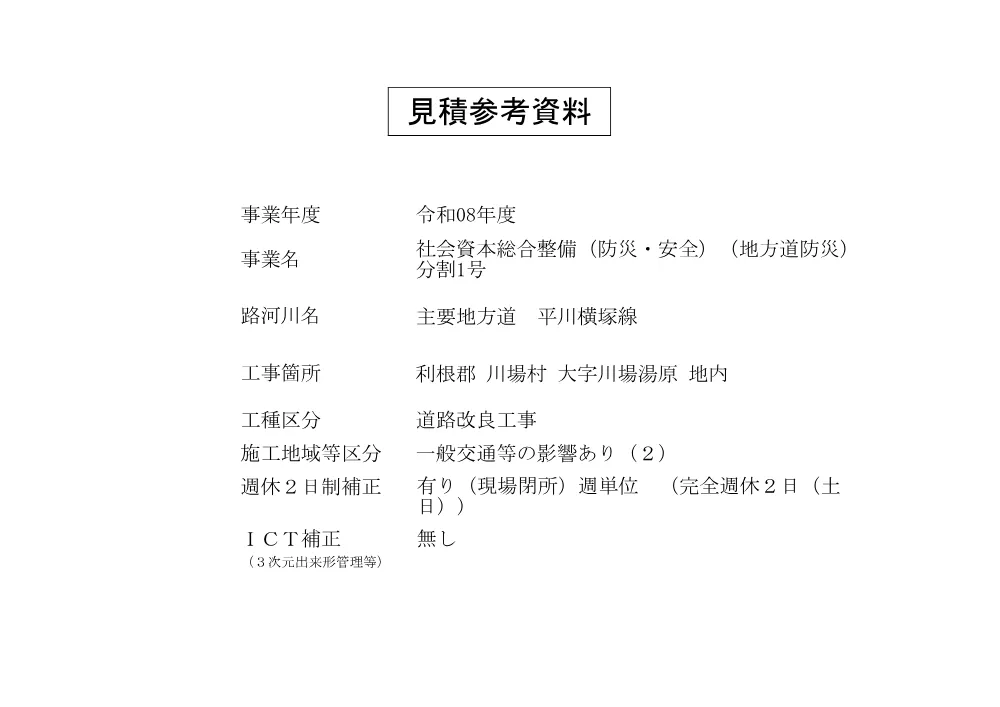

  • 工期関連:別途発注の分割2号と工期が重複するため連絡調整が必要、観光ルートのため祝休日等の交通開放に考慮した工程とすること
  • その他:国有林野の貸付箇所のため工事着手は施工承認以降、1日作業終了後は原則交通開放、35tラフテレーンクレーンによる施工(支柱建て込み時に全面通行止め実施想定)
※正確な内容は添付PDFでご確認ください。

案件情報

概要

利根郡 川場村大字川場湯原 地内 川場工区 道路防災工事 L=22m 高エネルギー吸収型落石防護網 H=24m L=22m A=519.5m2

公開日
2026年4月17日
開札日
2026年5月19日
案件番号
50808H0005
業種分類
とび・土工・コンクリート

添付ファイル(19)

群馬県の他の案件

発注機関情報

機関名
群馬県
所在地
群馬県
