‹ 検索に戻る
公開中工事一般競争入札

補助公共 事業間連携砂防等事業(火山砂防)(強靱化)R7補正 片品川支川 夏保沢 沼田市白沢町生枝地先

群馬県

概要

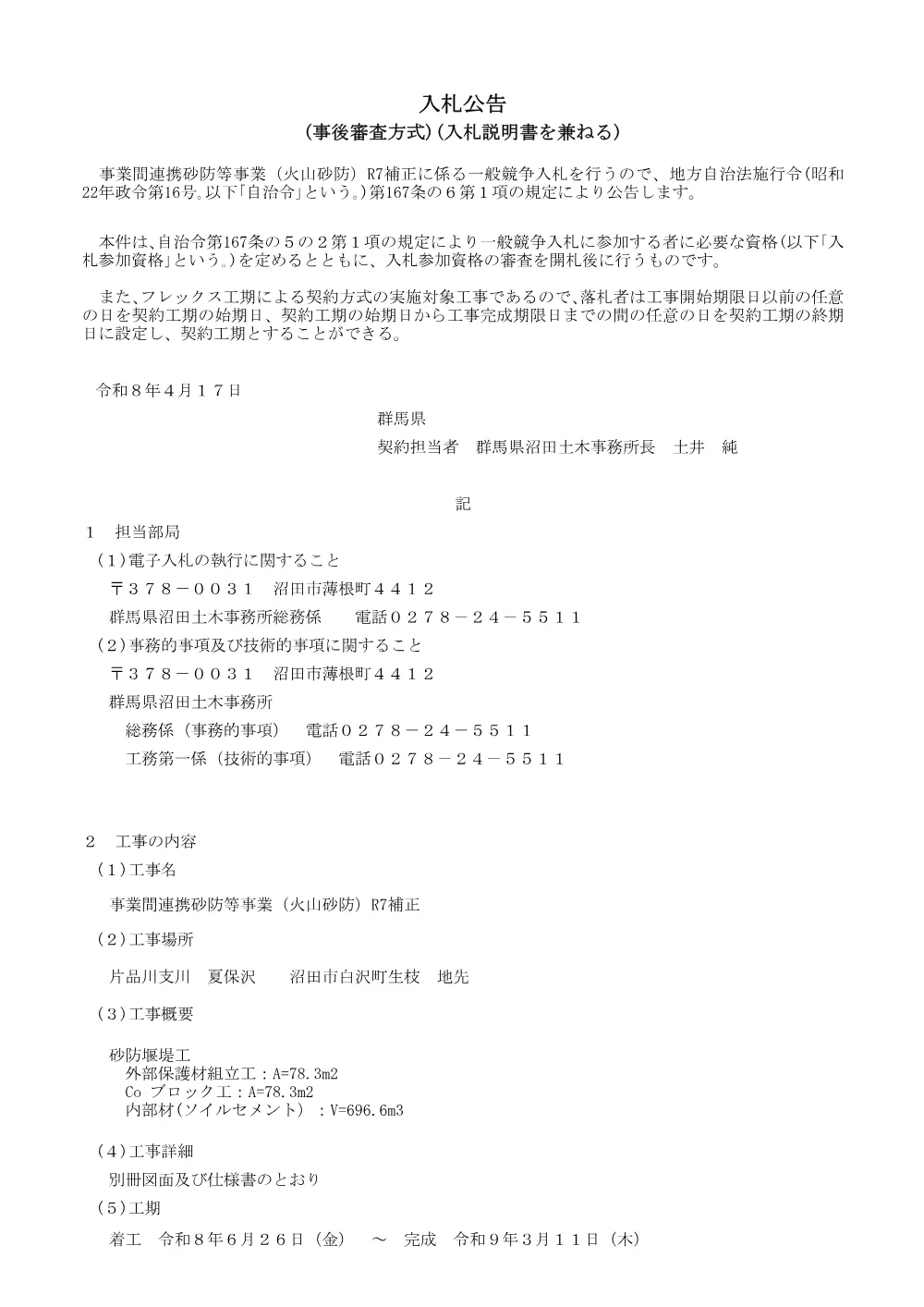

  • 件名:事業間連携砂防等事業(火山砂防)工事(片品川支川夏保沢、沼田市白沢町生枝地先)

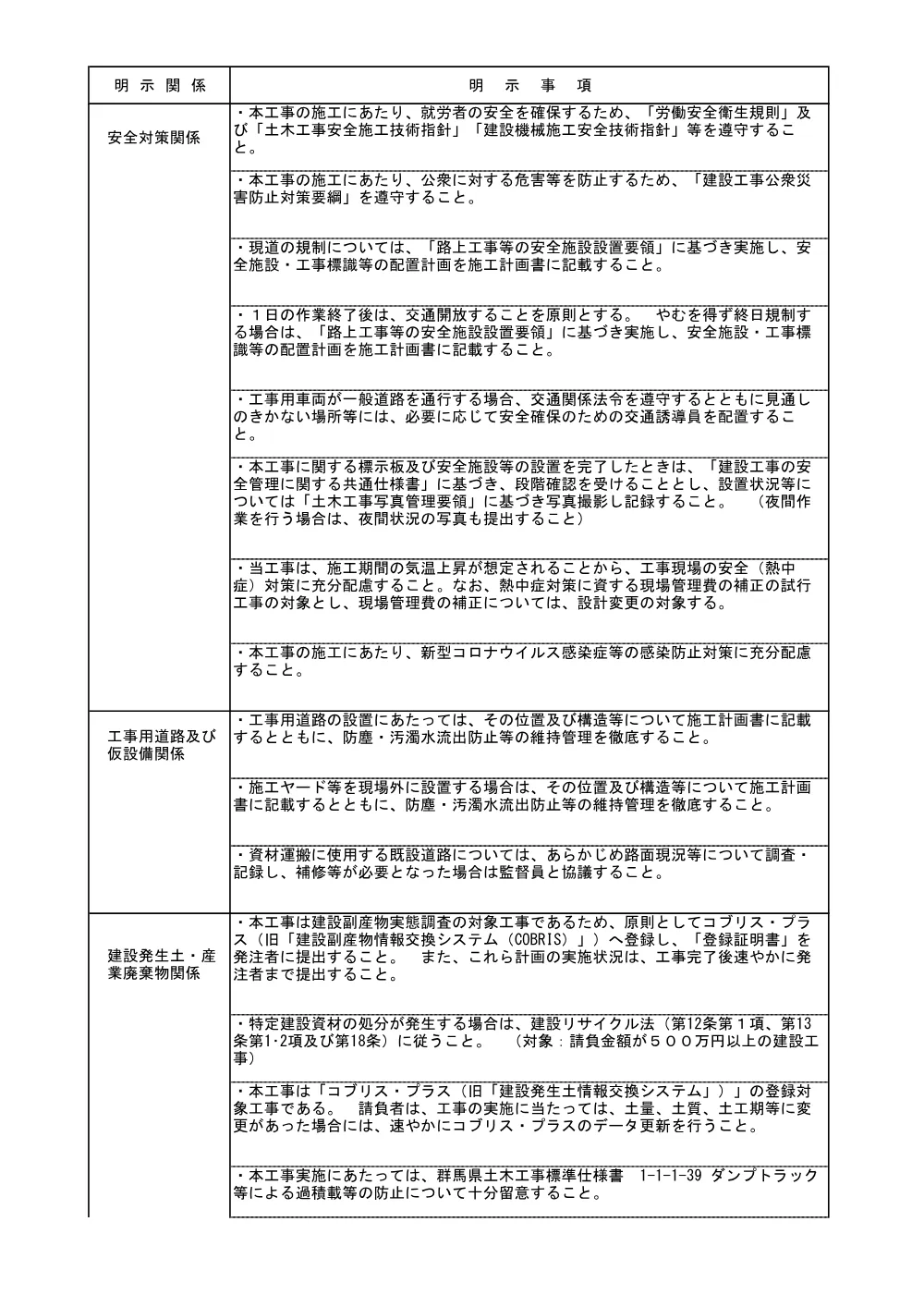

  • 内容:砂防堰堤工(コンクリート堰堤本体、砂防ソイルセメント工、型枠・保護材組立等)、仮設工(水替工、仮水路、工事用道路、足場等)を含む砂防・地すべり等工事

  • 工期:フレックス工期方式、工事開始期限日令和8年6月26日、工事完成期限日令和9年3月11日(週休2日制・猛暑日加算あり)

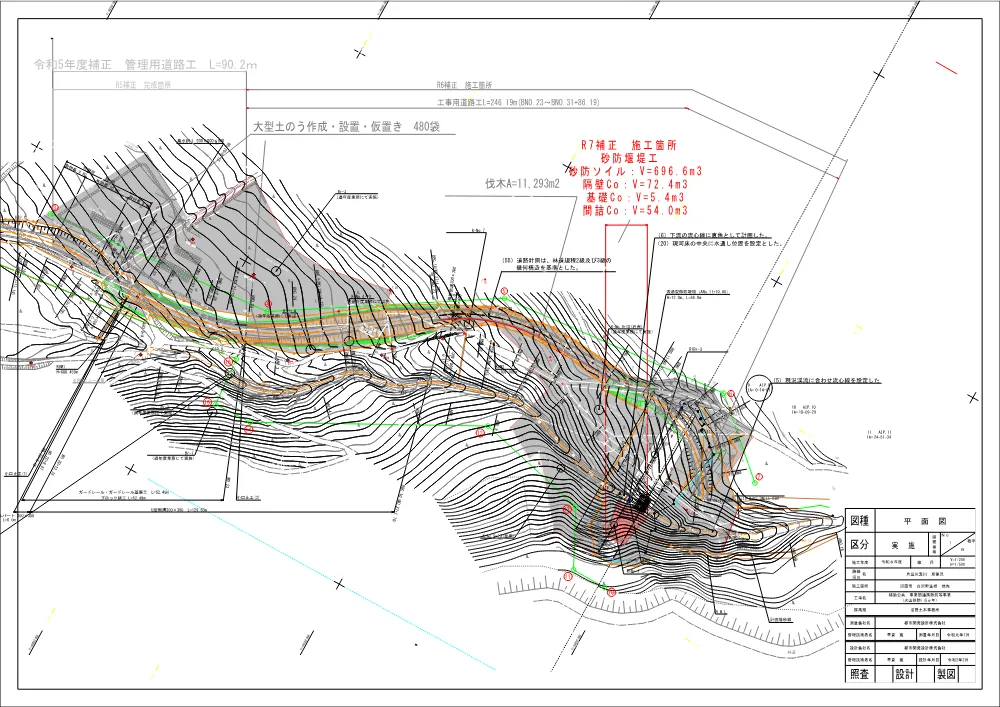

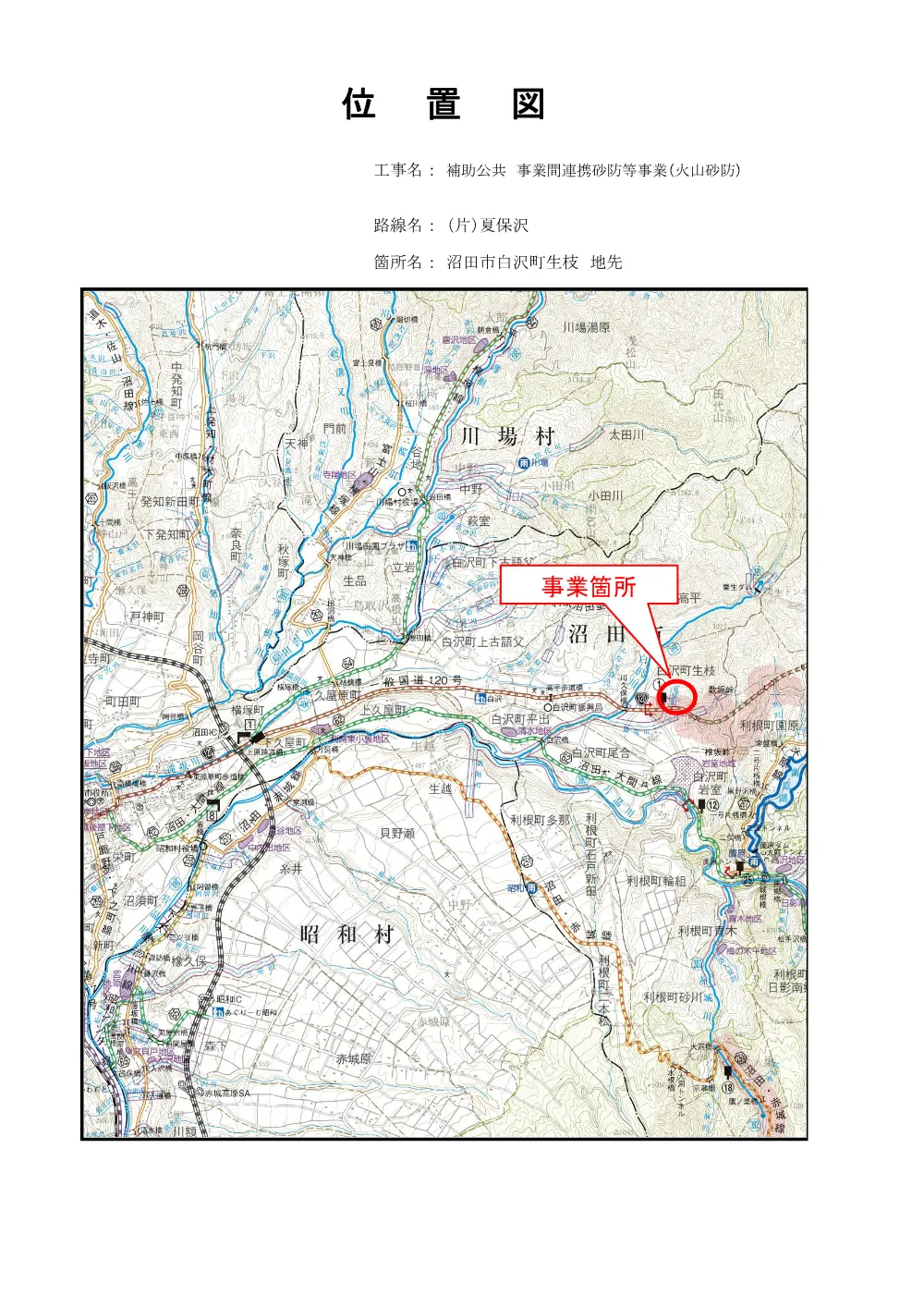

  • 場所:群馬県沼田市白沢町生枝地先(片品川支川夏保沢)

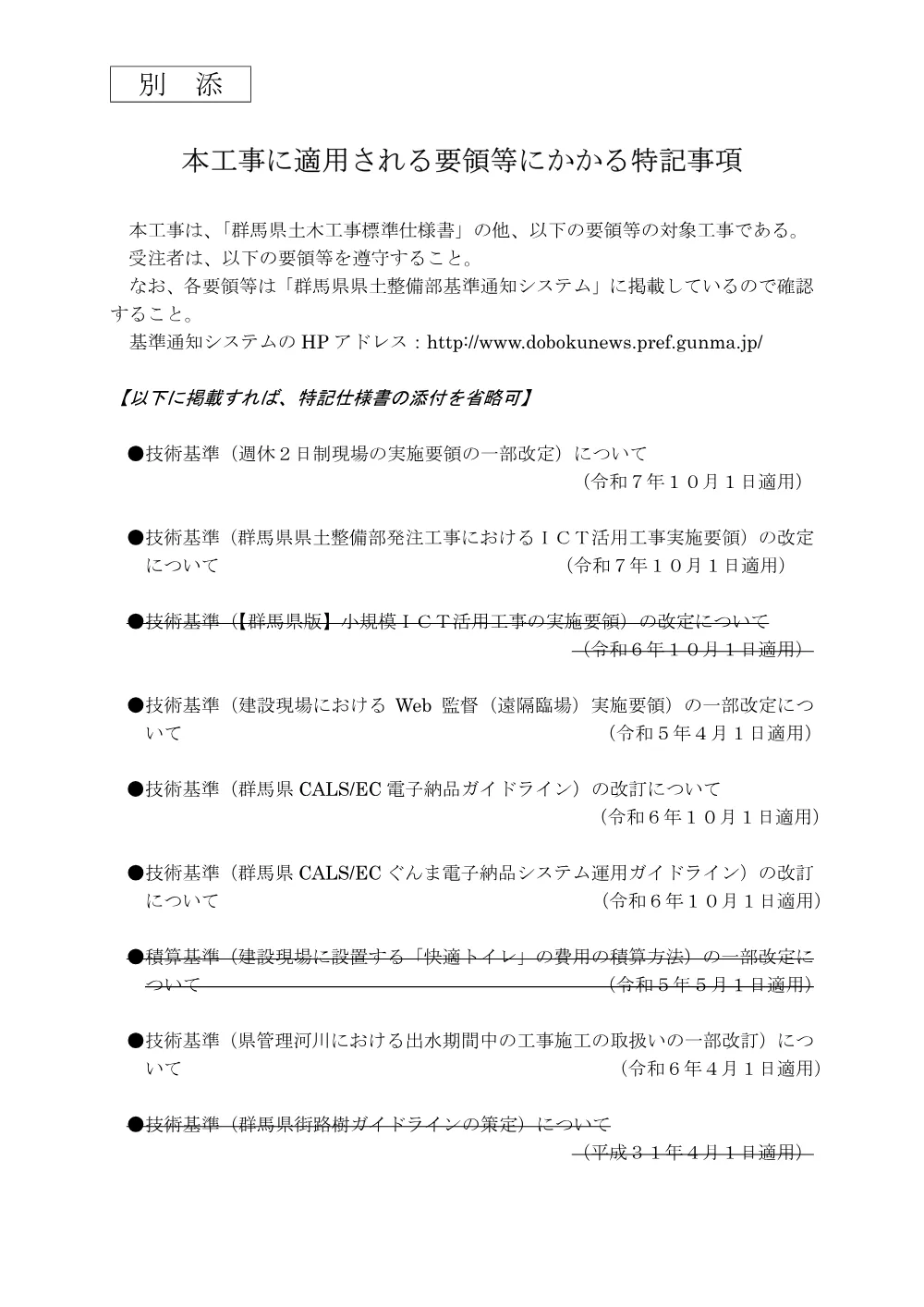

  • 留意:ICT活用・CCUS・電子納品・Web監督・コブリスプラス登録の対象工事、汚染状況重点調査地域内のため放射能濃度事前調査が必要(なお、予定価格・入札方式・競争参加資格の記載は本文になし)
※正確な内容は添付PDFでご確認ください。

案件情報

概要

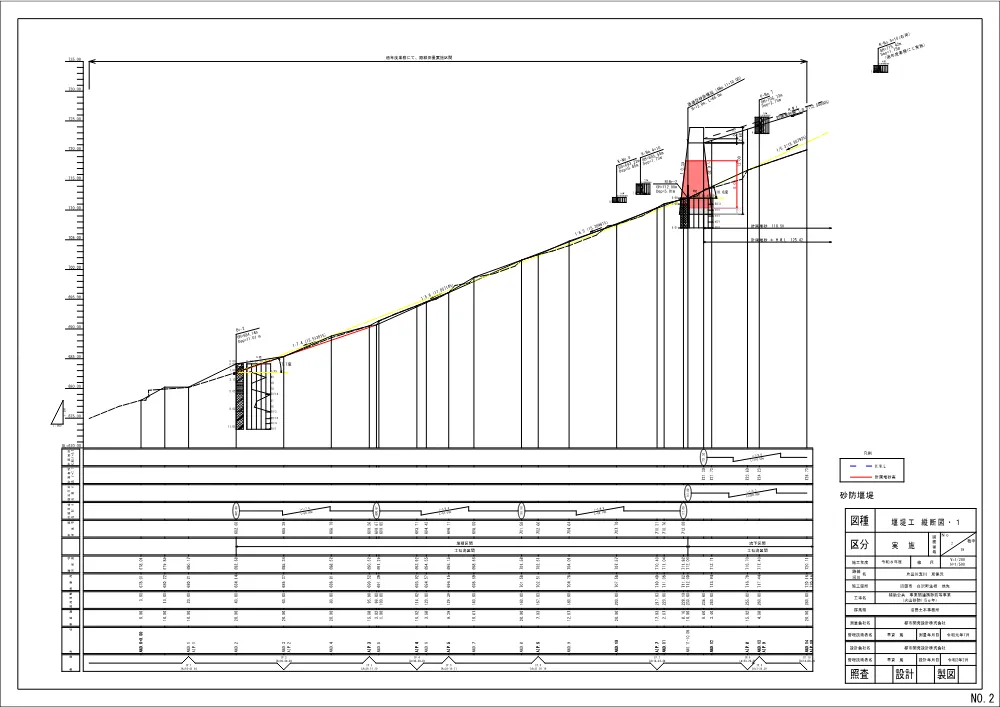

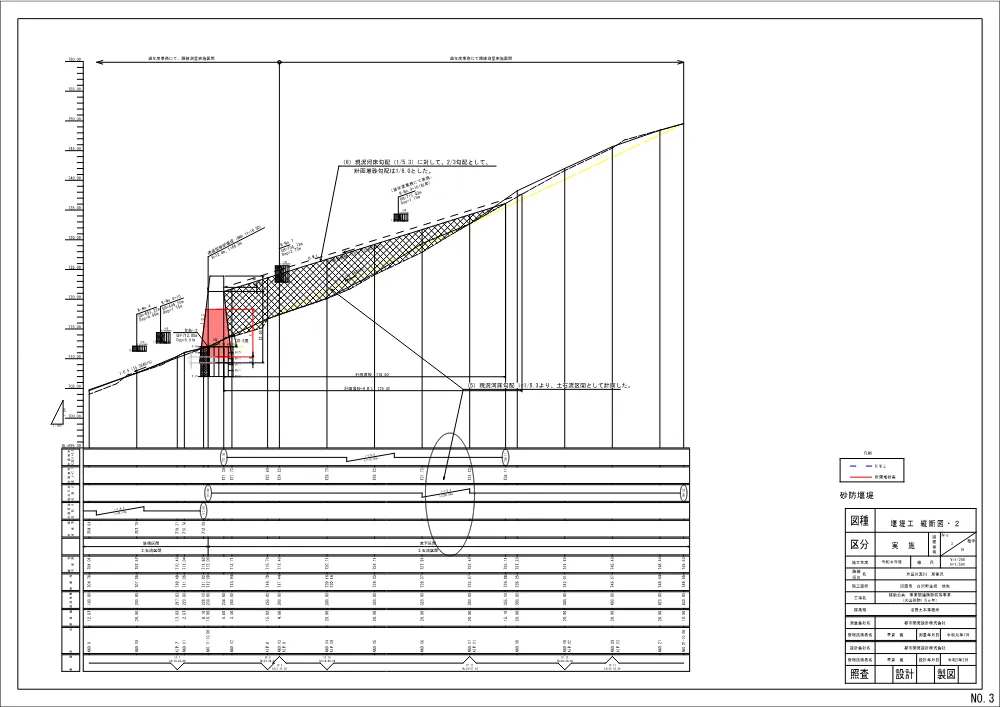

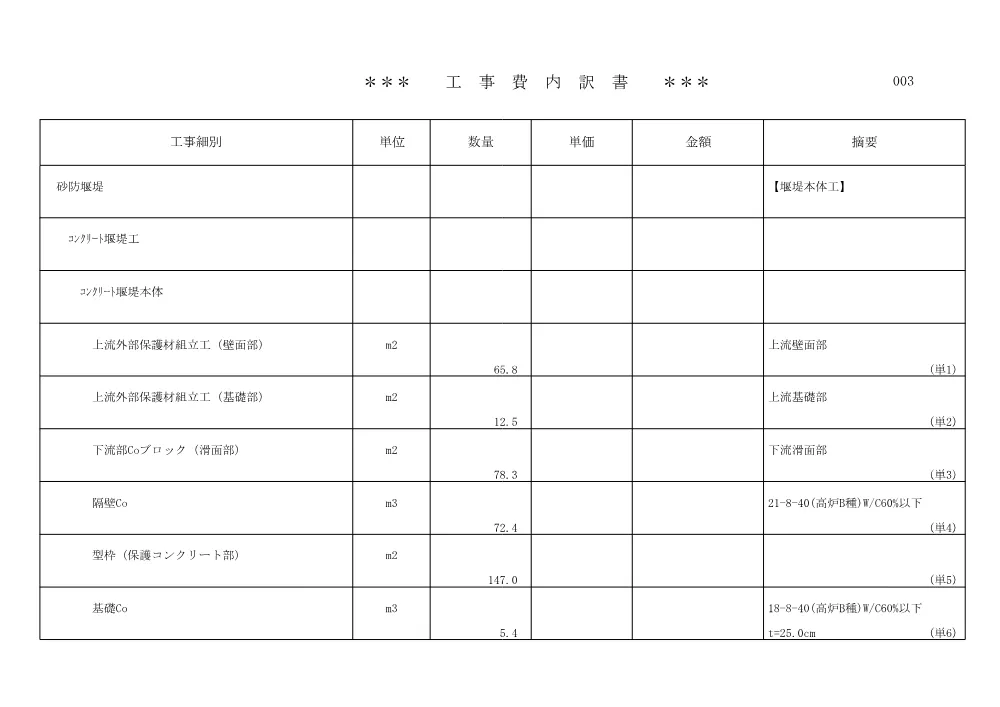

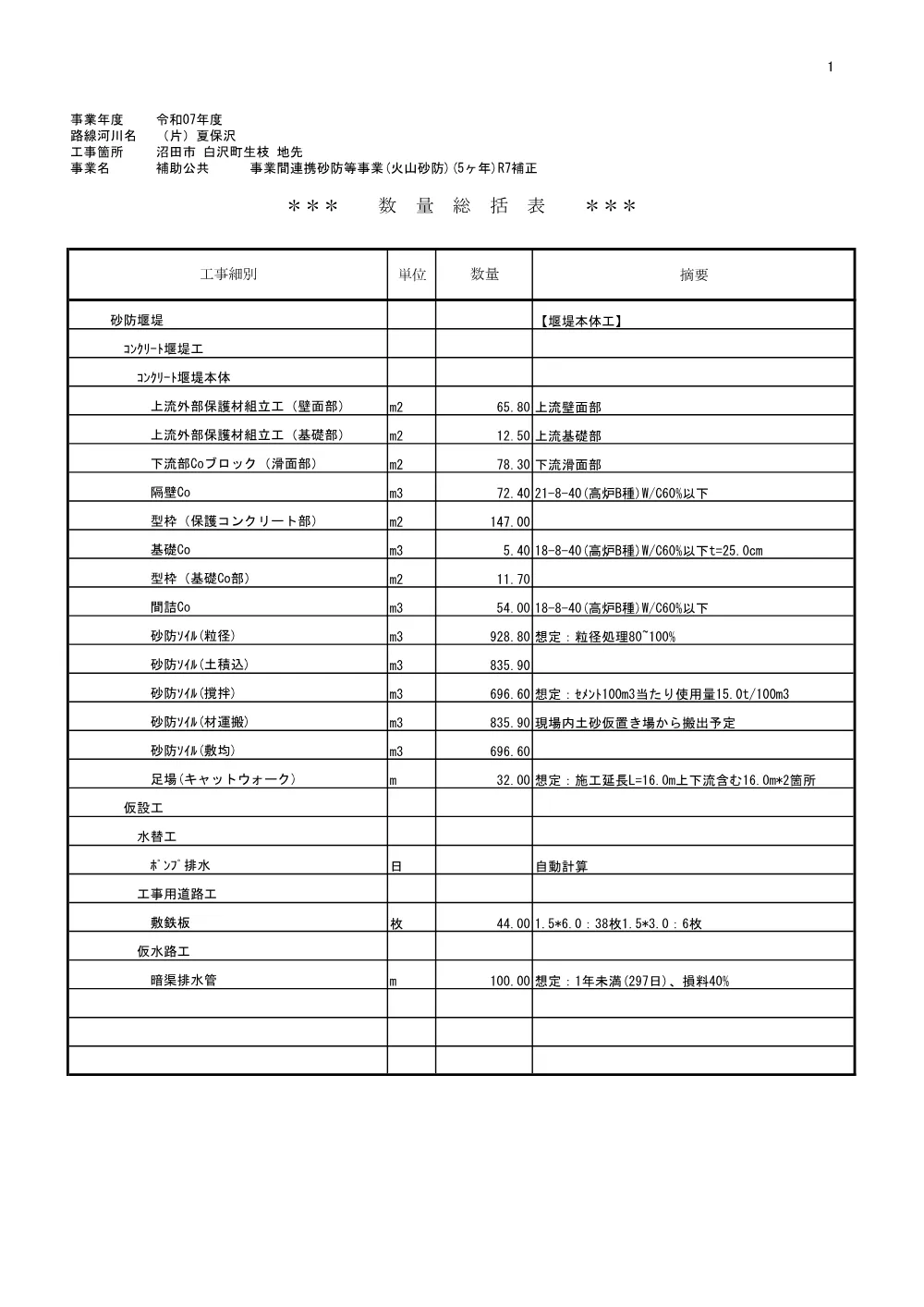

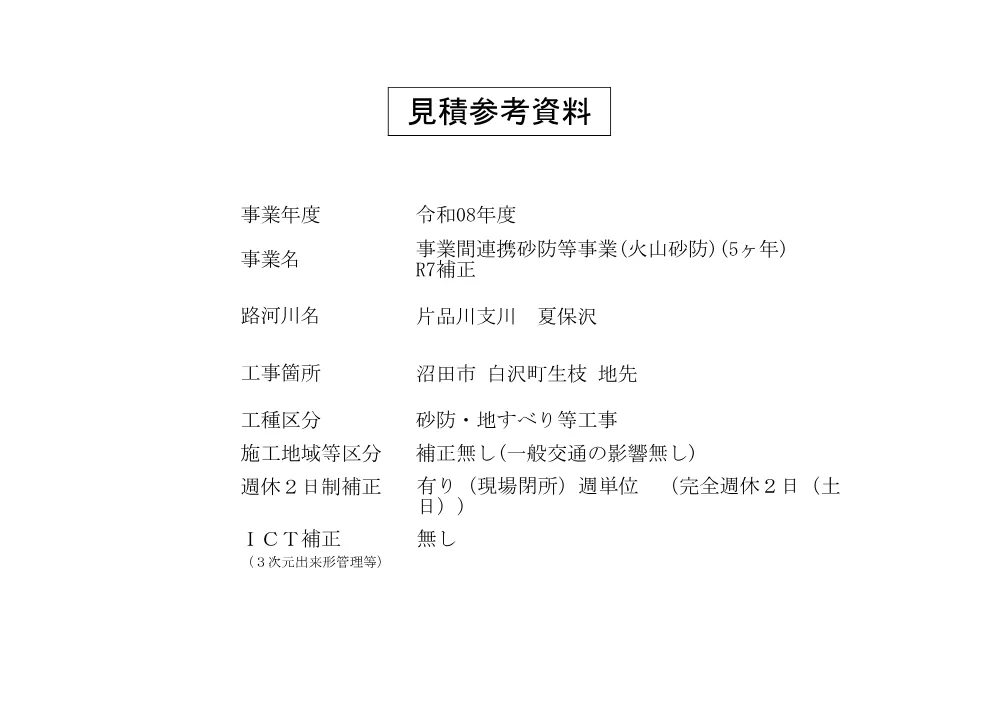

沼田市白沢町生枝 地先 砂防堰堤工 外部保護材組立工:A=78.3m2 Coブロック工:A=78.3m2 内部材(ソイルセメント):V=696.6m3

公開日
2026年4月17日
開札日
2026年5月19日
案件番号
50808H0002
業種分類
土木一式

添付ファイル(18)

群馬県の他の案件

発注機関情報

機関名
群馬県
所在地
群馬県
